Disponible avec les formules Asana Advanced, Enterprise et Enterprise+ , ainsi qu’avec les anciennes formules Business et Legacy Enterprise. Consultez notre page de tarification pour en savoir plus.
Privilégiez des mots courts lorsque cela est possible.Connectez Power BI directement à Asana pour récupérer les données relatives aux tâches hébergées dans un projet, une équipe ou un portefeuille spécifique. Une fois les tableaux de bord Power BI configurés, partagez-les avec les autres utilisateurs Power BI au sein de l’organisation.
Amplifiez vos indicateurs Business et la valeur de vos données Asana avec Power BI. Grâce aux visuels et aux analyses intégrées, votre équipe est à même de mieux comprendre son environnement, d’identifier les opportunités et de bénéficier d’un avantage concurrentiel. Par exemple, ajoutez des données Asana à une analyse commerciale interne sur Power BI. Dans ce cas, ajoutez Asana comme source de données de Power BI et élaborez des rapports actualisés qui parlent aux parties prenantes.
Admettons qu’un chef d’équipe doive fournir des indicateurs clés sur une équipe qui utilise Asana. Filtrez et regroupez les données dans Power BI, et créez des rapports mieux adaptés à ses activités : l’idéal pour repérer les tendances et favoriser les prises de décisions fondées sur les données.
Privilégiez les portefeuilles, les mises à jour de statut de portefeuille et de projet, les objectifs, les allocations, les projets, les tâches, les sous-tâches et leurs champs personnalisés associés.
Note
Si vous synchronisez les données d’une équipe, celle-ci doit disposer d’une formule Enterprise ou Enterprise+ sur Asana.

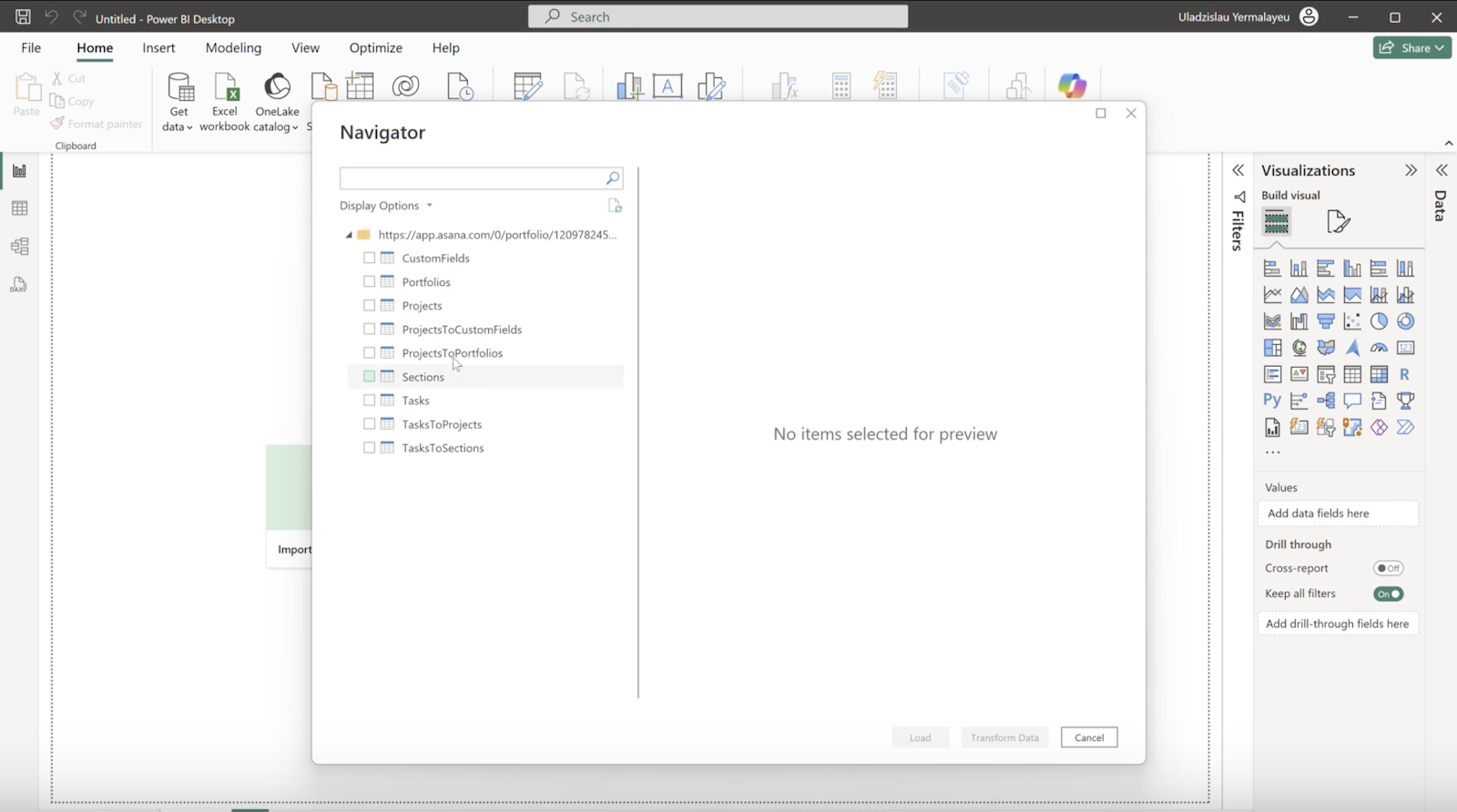

Les données sont divisées en schémas modulaires. Cochez les cases des tableaux que vous souhaitez exporter, puis cliquez sur Charger.
Transformez les données ainsi récupérées avant de les utiliser dans votre tableau de bord.
Synchronisez les données de vos tâches avec Power BI. Cette opération peut prendre entre quelques secondes et 10 minutes selon la taille de l’équipe ou du portefeuille en question.

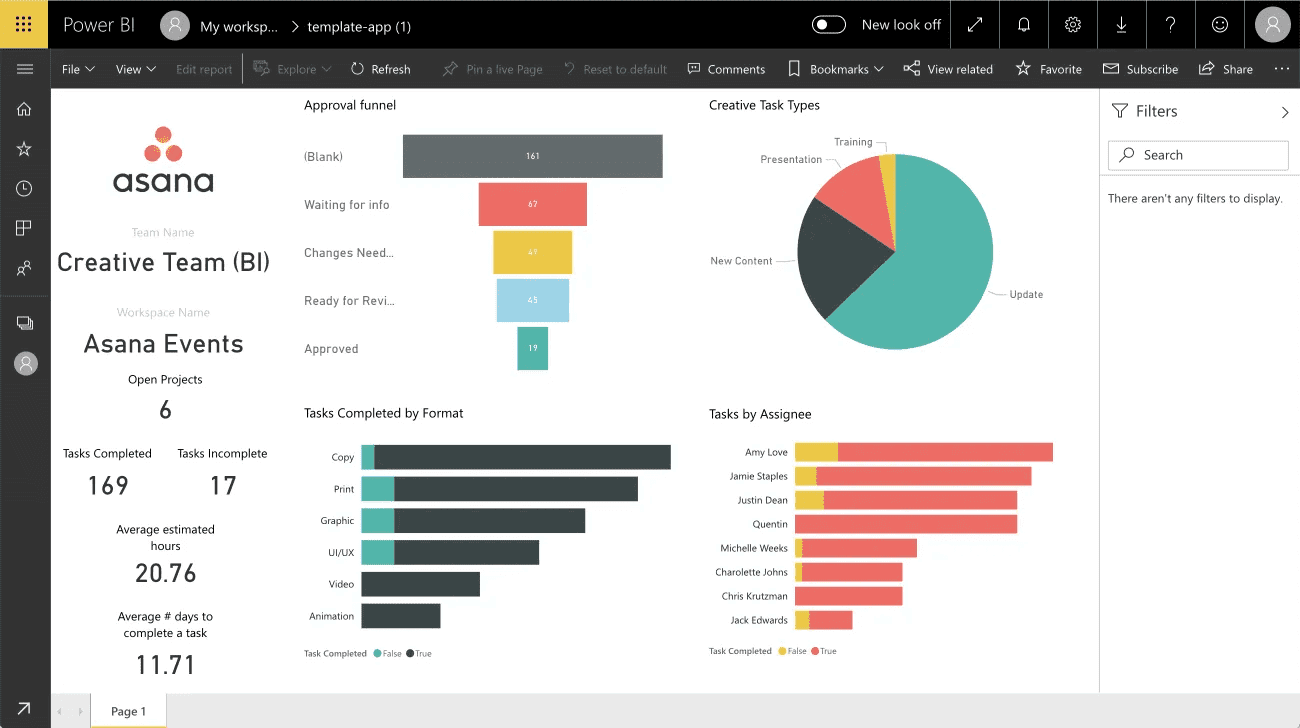

Une fois les données chargées, commencez à créer un tableau de bord à l’aide des champs disponibles sur la droite de l’écran.
Si vous exportez moins de 1 000 tâches, vous recevrez toujours une exportation en temps réel depuis Asana.
Si vous exportez plus de 1 000 tâches, recevez les données les plus récentes lors du premier chargement de données. Les mises à jour suivantes ont lieu toutes les 4 heures (si vous rechargez votre tableau de bord dans la fenêtre de 4 heures, vous terminerez toujours le chargement des données avec succès, mais vous ne recevrez pas les données les plus récentes).
Note
Développez les données des champs personnalisés et dynamisez les valeurs des champs pour qu’elles s’affichent sous forme de colonnes individuelles dans votre ensemble de données.
Une fois la création du tableau de bord terminée, vous pouvez éventuellement configurer l'actualisation planifiée avec Power BI en ligne en suivant les instructions ci-dessous (vous pouvez également suivre cette vidéo pour la configuration de l'actualisation planifiée).
Prérequis : Téléchargez et installez à partir de Installer une passerelle de données sur site | Microsoft Learn
Configurez – enfin.Configurez la passerelle
Placez votre fichier de connecteur dans un dossier désigné. Ouvrez le logiciel de passerelle installé et connectez-vous via l’onglet Statut. Accédez à l’onglet Connecteurs, ajoutez le chemin du dossier contenant le connecteur et vérifiez qu’il apparaît sous « Connecteurs de données personnalisés ». Laissez l’application de passerelle en cours d’exécution.Créez une connexion
Dans Gérer les connexions et les passerelles, passez à l’onglet Connexions. Créez une nouvelle connexion. Passez à l’onglet Connexion et créez une nouvelle connexion. Pour le cluster de passerelle, utilisez l’entité créée à l’étape précédente. Pour le type de connexion, sélectionnez Asana V2. Pour l’URL, utilisez le même lien vers l’équipe, le portefeuille ou le projet que celui utilisé dans le rapport Power BI. Sous Authentification, fournissez des identifiants Asana valides pour Asana via « Modifier les identifiants ».Exportez les données avec plus de 1 000 tâches – actualisez toutes les 4 heures. Recevez les données les plus récentes lors du premier chargement de données. Les mises à jour suivantes ont lieu toutes les 4 heures (si vous rechargez votre tableau de bord dans la fenêtre de 4 heures, vous terminerez toujours le chargement des données avec succès, mais vous ne recevrez pas les données les plus récentes).
Consultez l’historique des modifications de la valeur du champ personnalisé ou exportez l’intégralité du domaine.
Note
Envie d’optimiser la gestion de votre travail ? Commencez dès aujourd’hui avec un essai gratuit d’Asana. Essayez gratuitement.
Note
Combinez les données Asana à d’autres ensembles de données pour une approche globale de votre Business.
