可作為 Starter 版、Advanced 版、Enterprise 版和 Enterprise+ 版層級的附加元件使用 。
藉助 Asana 的時程表和預算附加元件,您可以追蹤實際花費的工作時間、預測和監控成本和可計費收入,並確保及時準確地進行帳單和開立發票。
透過使用附加元件,您的團隊將能夠推動一致性、提高可視度並發揮最大影響力。
功能 | 描述 |
時間表可協助您追蹤進度,並透過準確的時間資料提高效率。藉助時程表,您可以瞭解您在特定時間段內在多個工作分組中花費的時間。 時間提交者可以完成並提交時程表,供時間審查者審查/核准。 | |
規劃和監控專案預算,以便全面掌握專案健全度。 | |
為每個專案設定使用者費率,以自動計入專案預算。 | |
按時間或成本報告基礎時間條目,包括比較估算值與實際值。 | |
資源管理檢視的增強功能 | 查看使用者作為其協作管理授權的一部分可存取的資源管理檢視上的成本,例如工作量計劃、佔位符和通用工作負荷 (Enterprise 版和 Enterprise+ 版) 以及專案和專案集工作負荷 (Advanced 版、Enterprise 版和 Enterprise+ 版)。根據工作負荷中單一選定的專案檢視時間。 |
時間追蹤功能增強 (網頁版和行動版) | 存取時間追蹤中的其他欄位,以支援準確的時間輸入、監控和帳單,例如可計費/不可計費、用於時間歸屬的單一專案和描述。 |

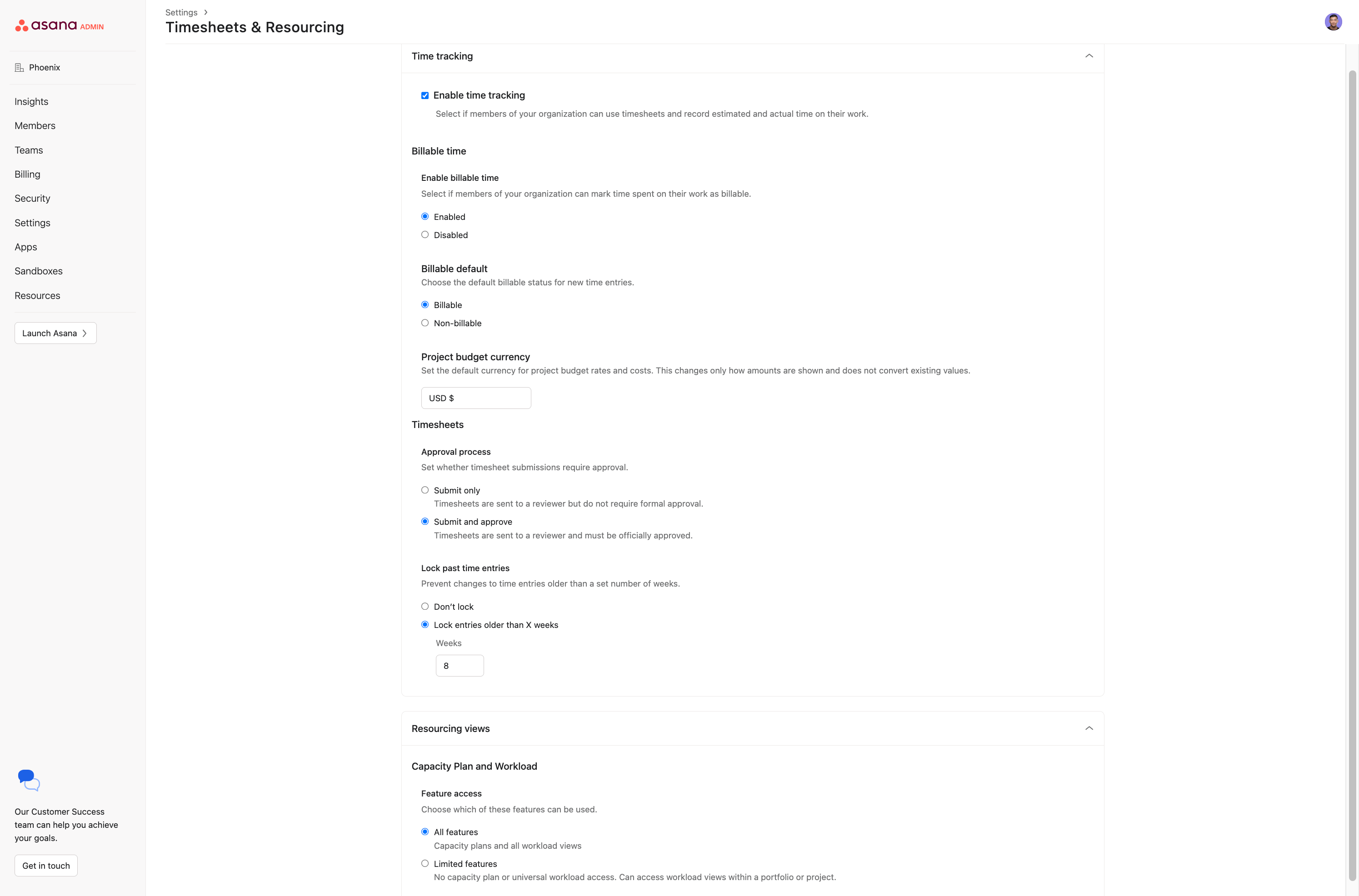

系統管理員可在系統管理主控台中為您的組織自訂時程表和預算功能 |

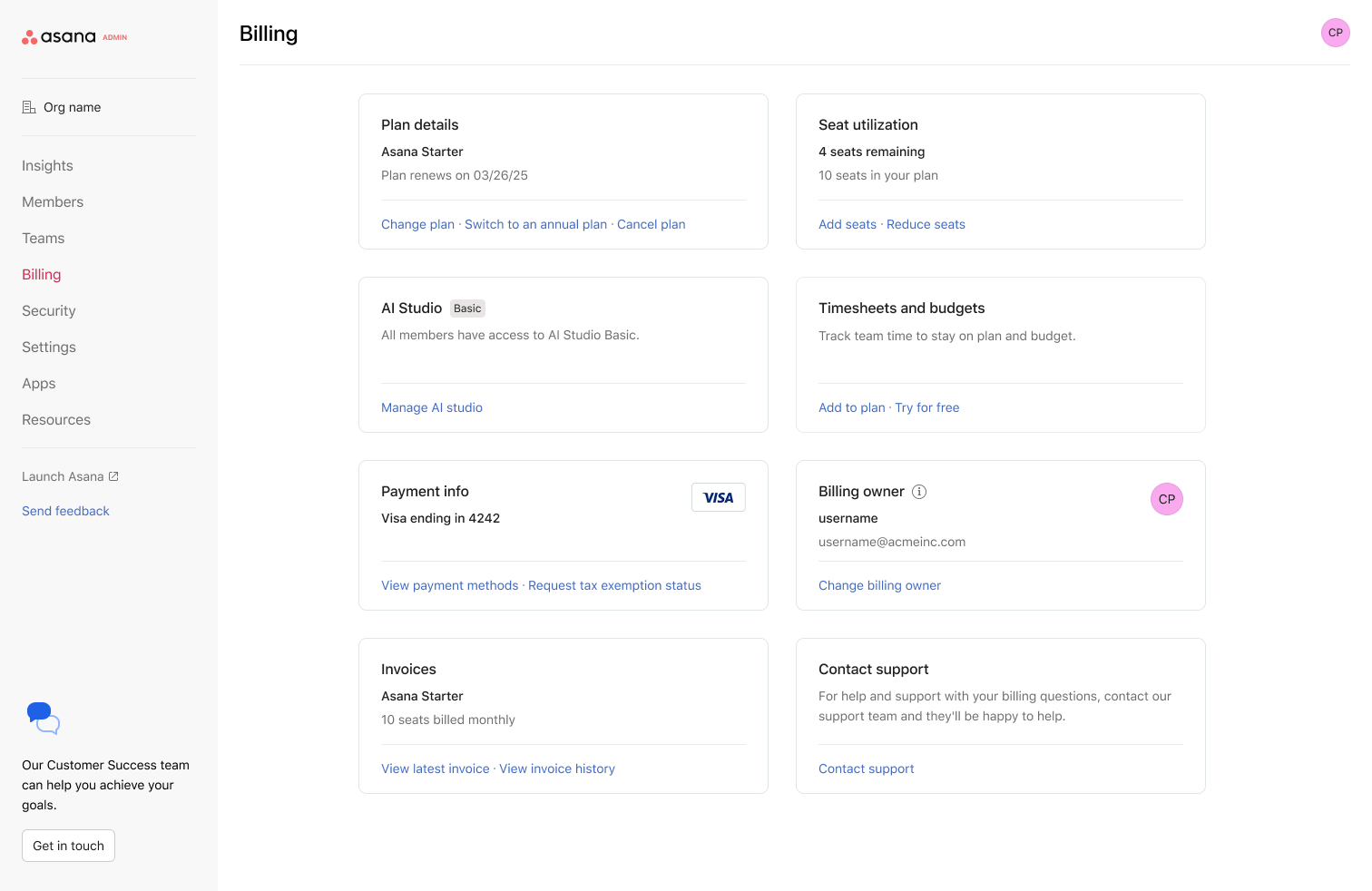

時程表和預算附加元件授權可新增至任何Starter 版、Advanced版、Enterprise 版和Enterprise+ 版使用者授權。若要在購買後存取附加元件,系統管理員必須在系統管理主控台中為使用者指派授權。若要購買附加元件,您必須聯絡您的 Asana 銷售代表,或直接聯絡銷售部門。

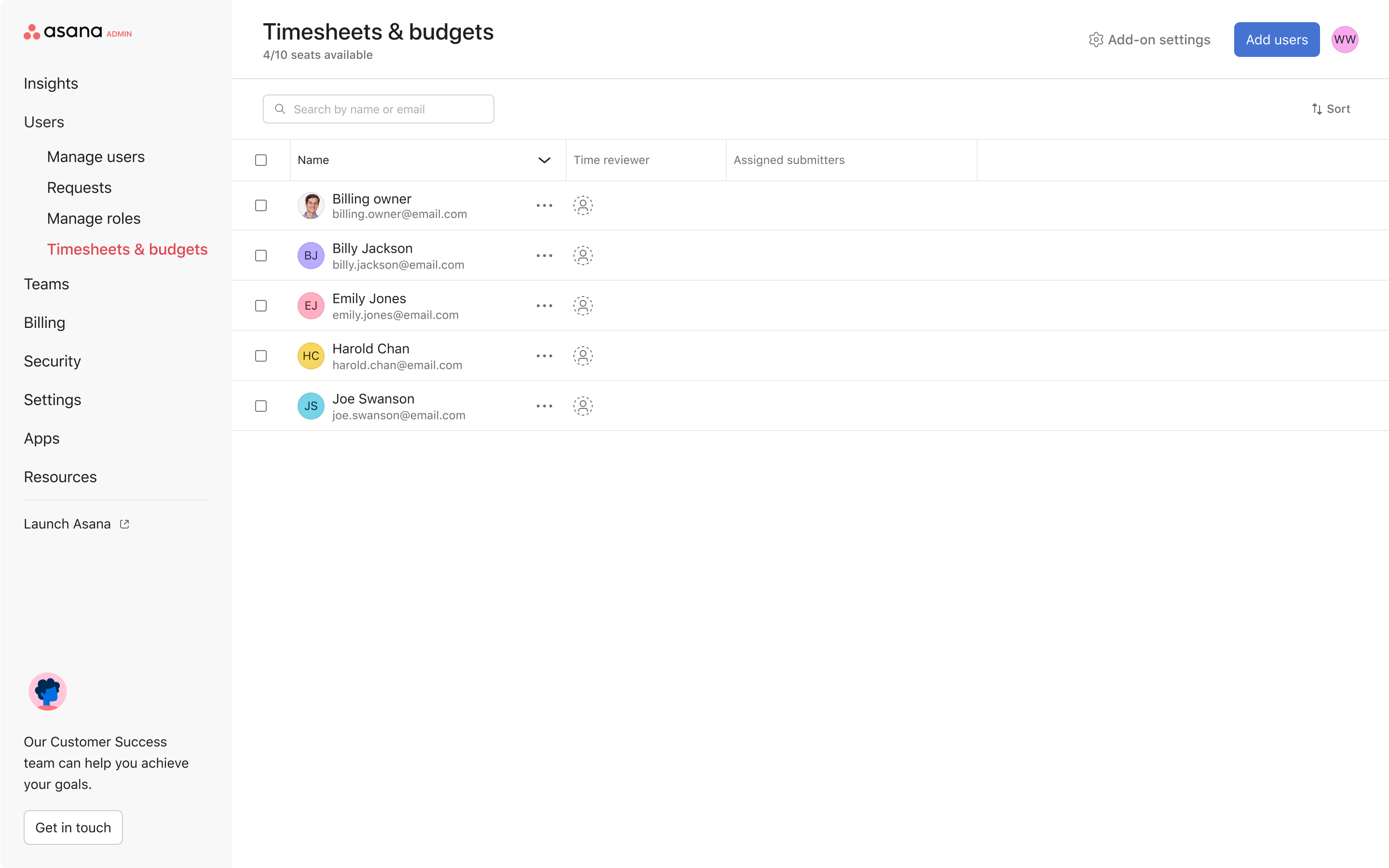

網域管理員、超級管理員和事業處管理員可以為附加元件指派授權並指定使用者角色。
時間表有兩個主要角色,以確保準確的工作流程:時間提交者和時間審查者。

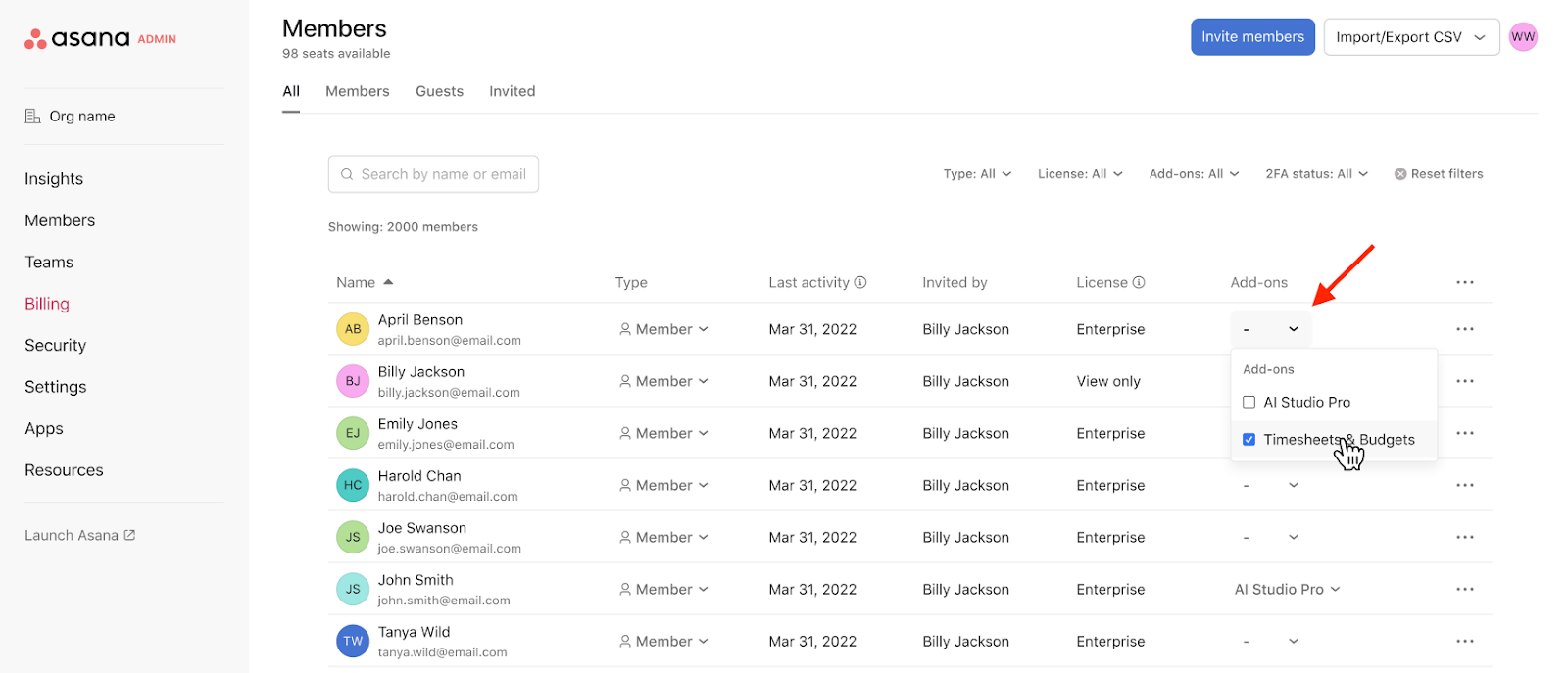

若要手動指派授權:
若要手動指定時間審查者角色:
注意
只有系統管理員和超級管理員可以在系統管理主控台中指派時間審核者。

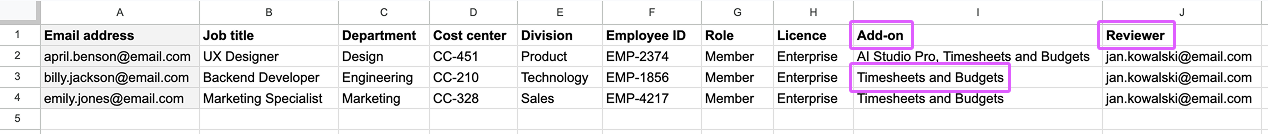

若要批量授權和指派時間審核者,請從系統管理主控台上傳已完成的 CSV 範本。在 CSV 檔案中,首先在附加元件欄中將時程表和預算新增至每個提交者和審核者。此步驟會指派授權。然後,在每個使用者的審核者欄中輸入單一指定審核者的電子郵件地址。
時間表可協助您追蹤進度,並透過準確的時間資料提高效率。藉助時程表,您可以瞭解您在特定時間段內在多個工作分組中花費的時間。

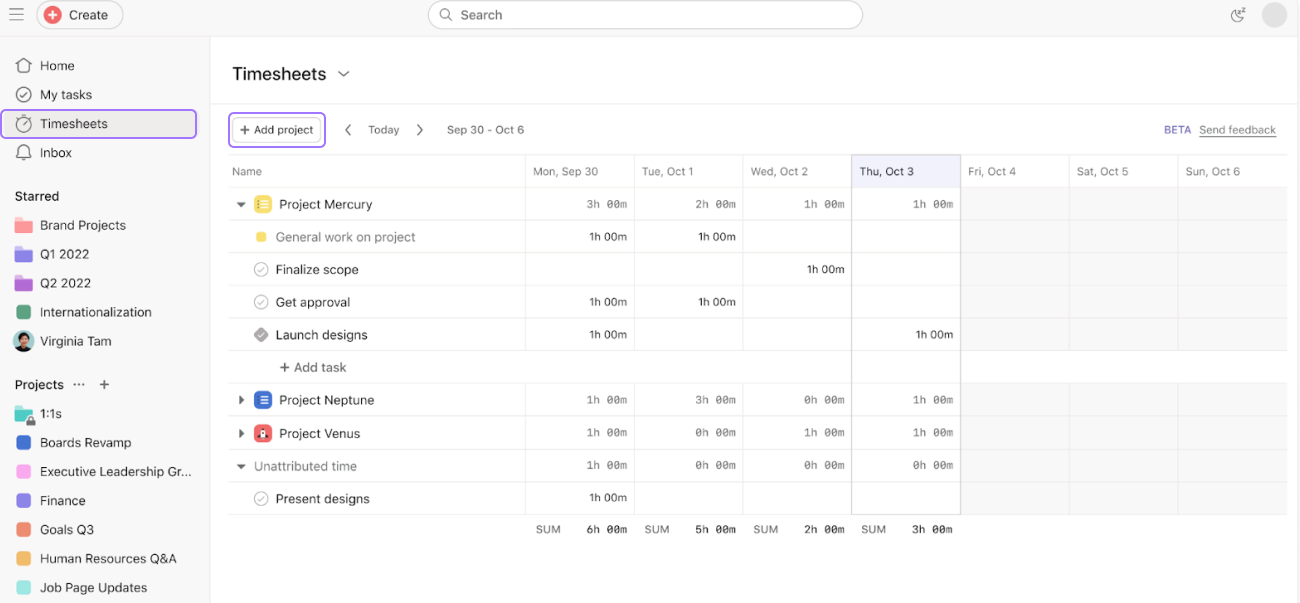

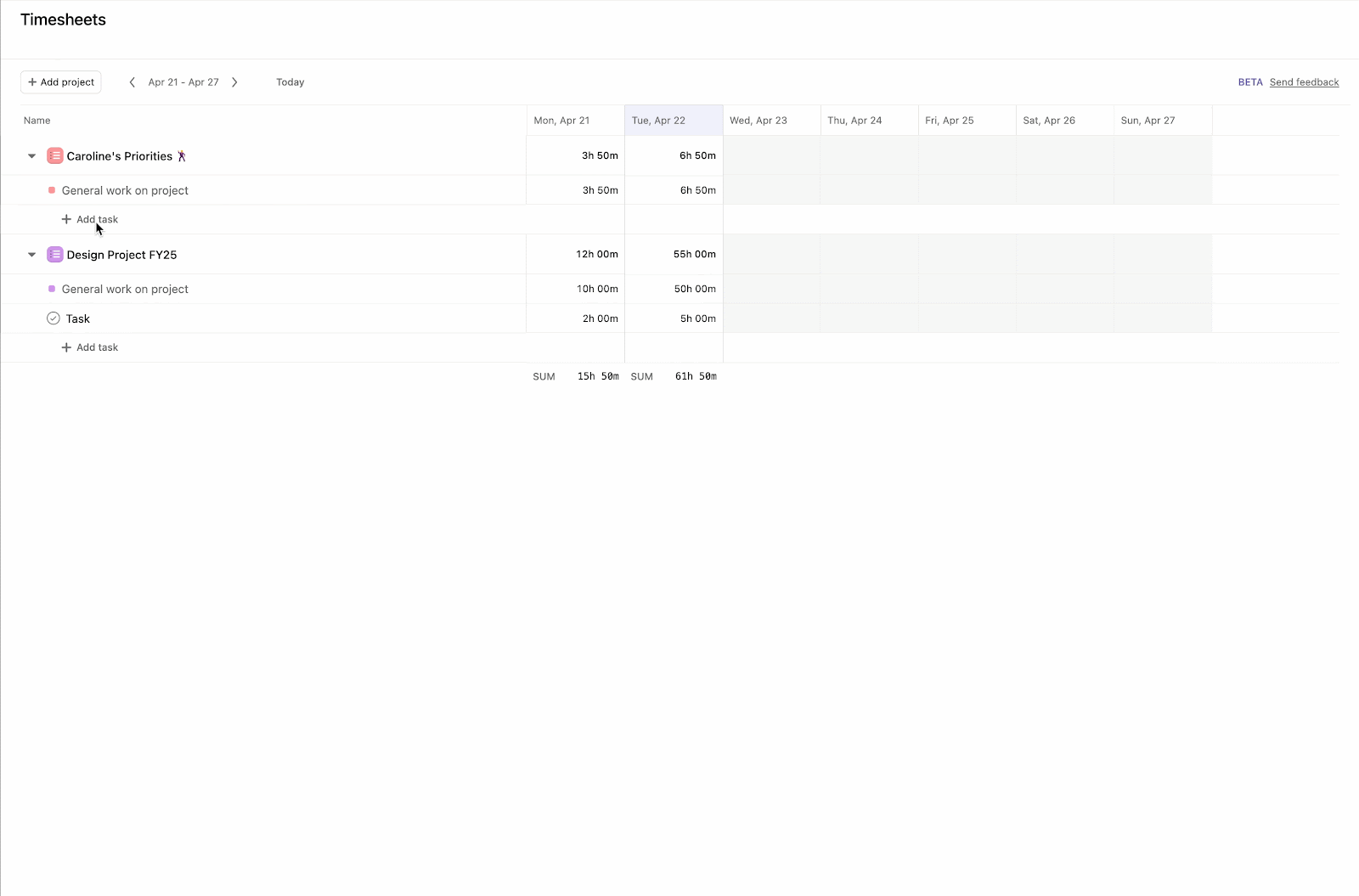

若要存取時程表,請前往側邊欄,然後點選時程表。您可以從「+ 新增專案」按鈕將專案新增至時間表,並從「+ 新增任務」行項目新增任務。
當進入時間表時,所有已在任務或專案上追蹤和填寫時間的工作都將在時間表的適當時間範圍內自動填充。
若要在時程表中記錄專案的時間,請開啟專案下拉式箭頭。您可以將時間新增為專案中的一般工作,或將時間新增至專案中的特定任務類型。您也可以從建議中選擇專案和/或任務。
新增時間時,您可以確定它是否可計費或不可計費,並新增描述以提供工作的詳細資料。在行動裝置上使用附加元件追蹤時間時,也可以使用這些欄位。
總時間將累積在底部和右側。
注意

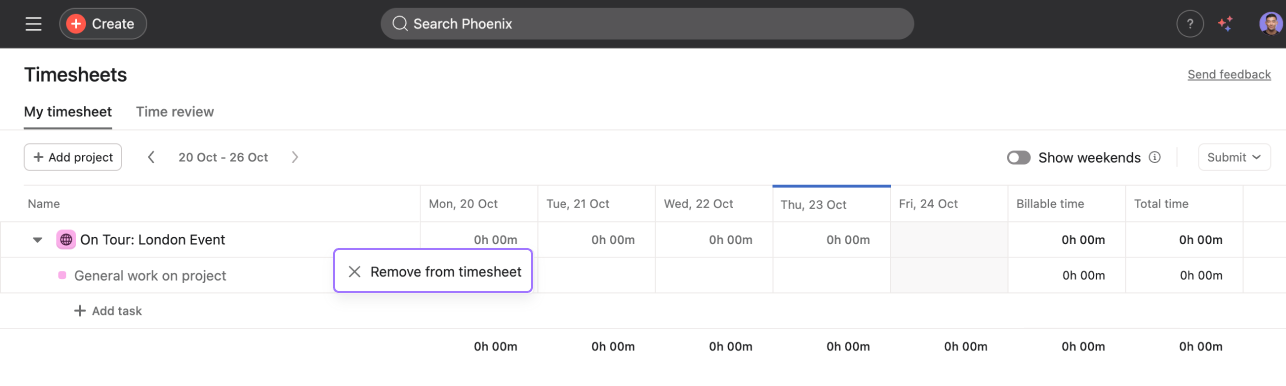

如果任務屬於多個專案,則在直接從任務中新增時間時,您必須選擇要計入哪個專案。
若要提交時間表,請點選工作表右上角的「提交」按鈕。如有需要,您可以新增備註。然後,時程表將傳送給指定的審核者進行核准。
時程表提交者可以在核准前召回指定週提交的時程表。
時程表審核者可以代表他們審核的使用者記錄時間記錄。這對於更正缺少的項目或協助團隊成員記錄非常有用。
時程表提交者可以選擇自動新增指派給他們並在目前一週到期的任務。此設定可協助您在每週開始時使用已包含您需要追蹤的工作的時間表。

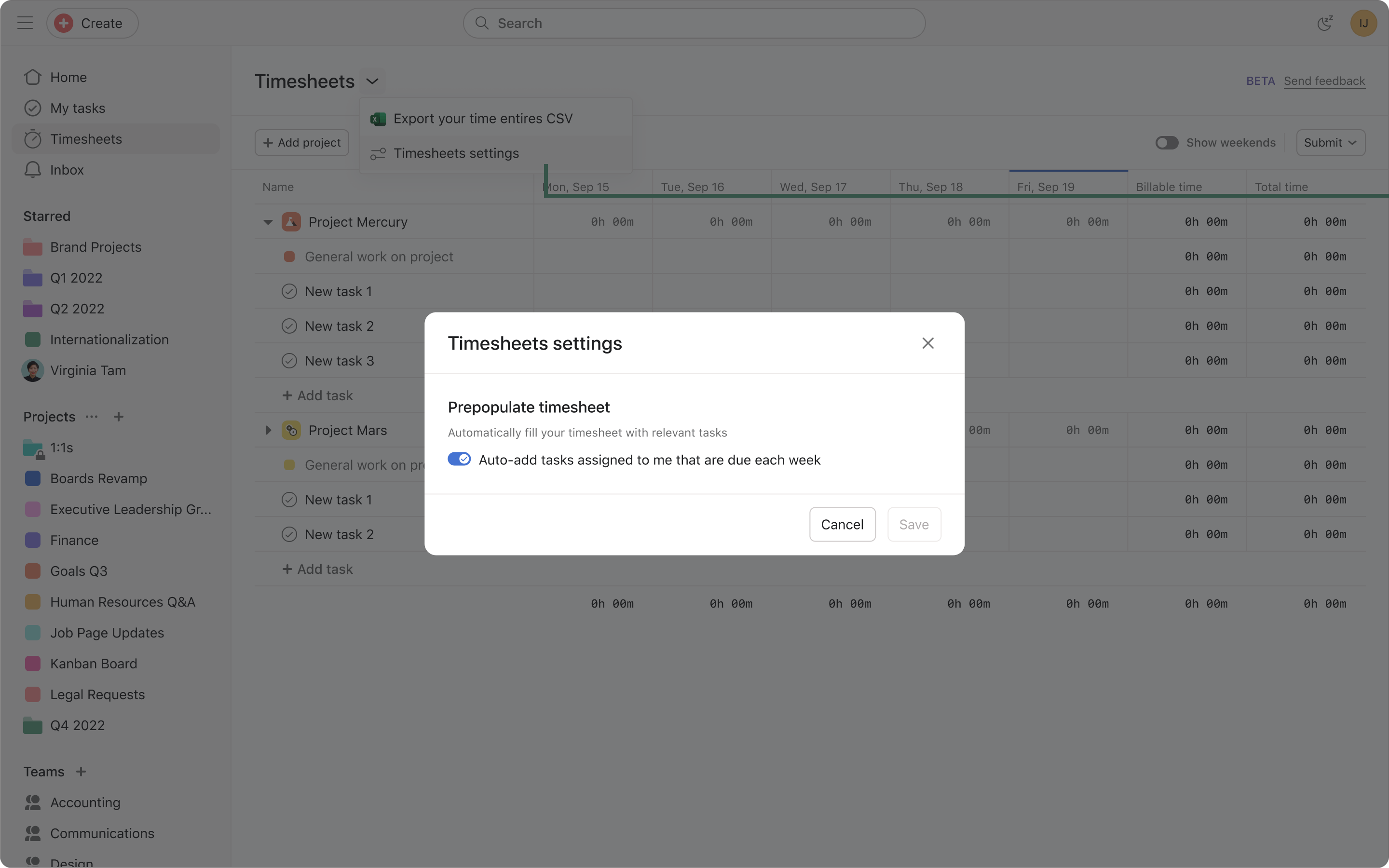

若要開啟此功能,請從側邊欄開啟「時程表」,點選頁面右上角的三點圖示,然後選擇「時程表設定」。在預先填充時程表下,開啟自動新增每週到期的指派給我的任務,然後選擇儲存。
啟用此設定後,符合這些條件的任務會新增至目前一週的時程表。您仍然可以隨時新增、編輯或移除任務和時間條目。
若要從時間表中移除任務或專案,您必須先刪除其所有相關的時間條目。

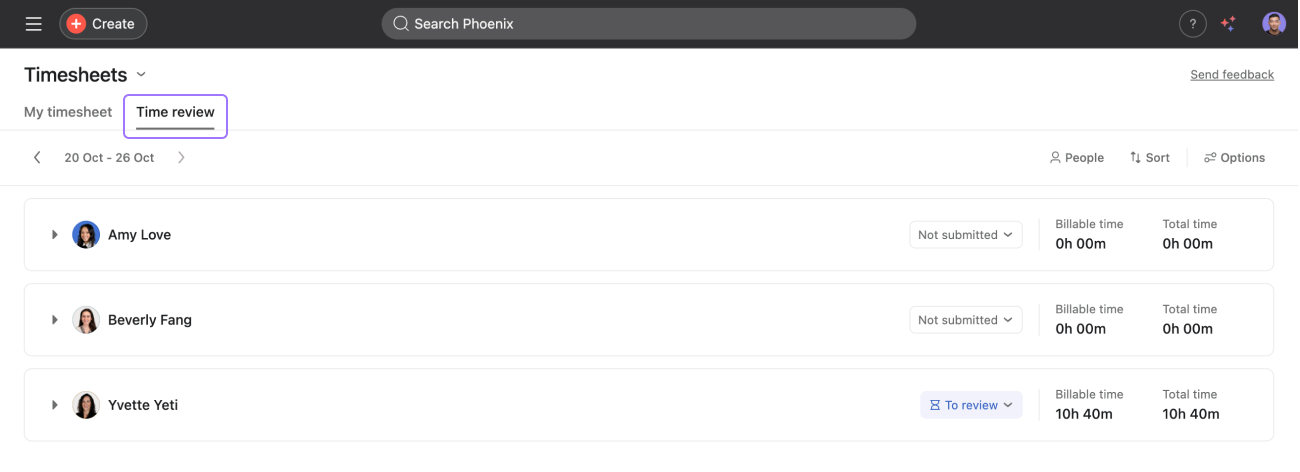

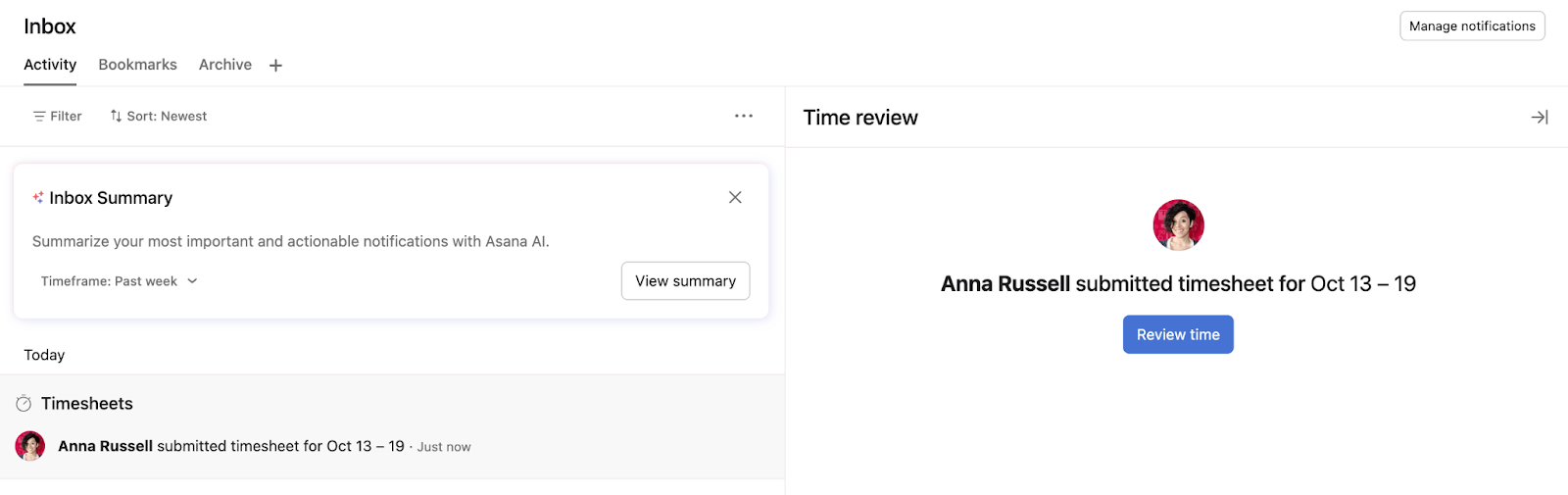

指定為時間審查者的使用者可存取專用檢視,在指定的時間範圍內顯示其時間提交者和基本時間表資訊。審核者將能夠在提交時程表之前,檢視整週記錄的時間。
若要檢視使用者的時間表詳細資料,請將游標暫留於其名稱上。將出現「檢視時程表」文字。點選後,您將進入使用者時間表的詳細檢視。

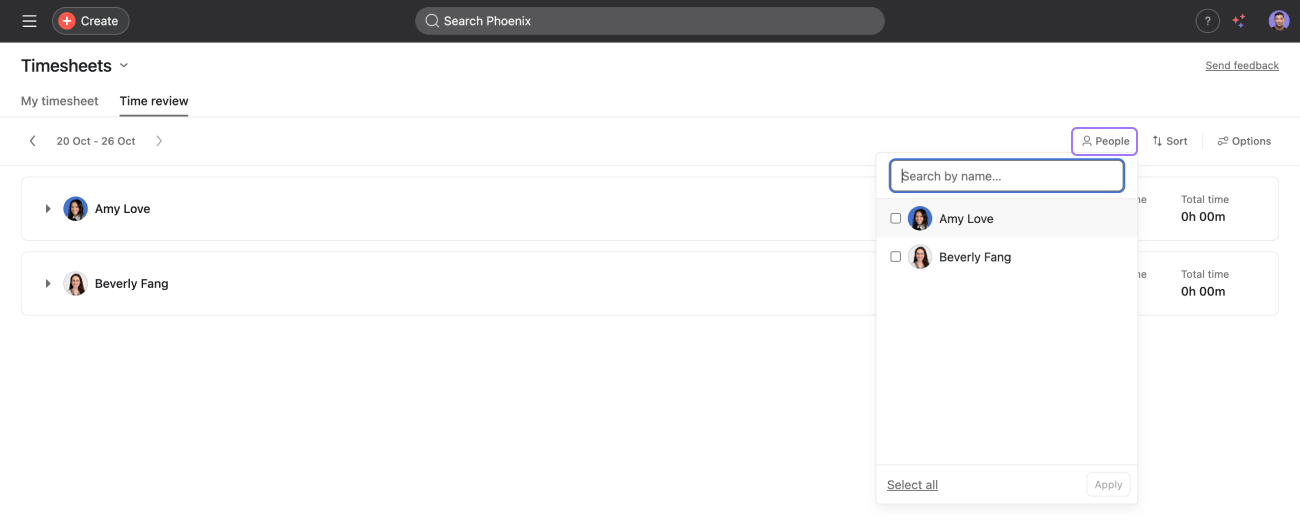

時間審查者可以使用「人員」篩選條件篩選檢視,僅顯示特定使用者。

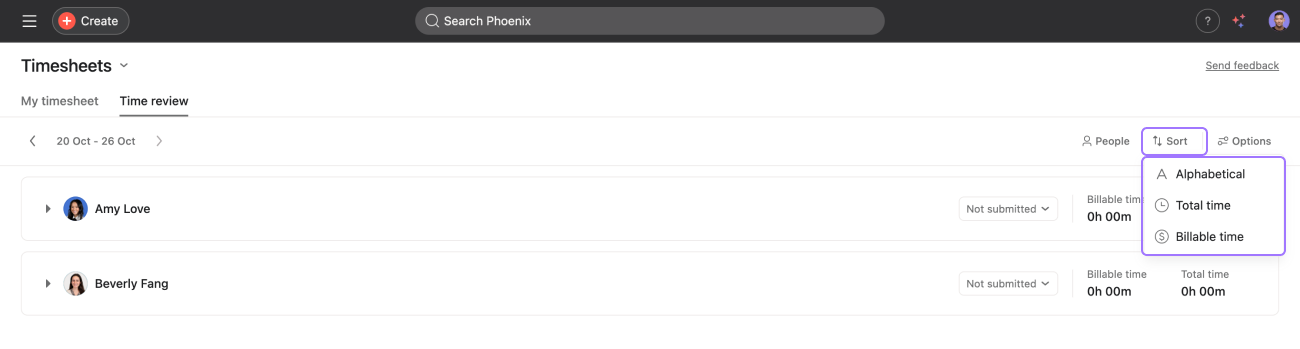

時間審查者可以使用排序功能變更團隊成員的顯示順序。

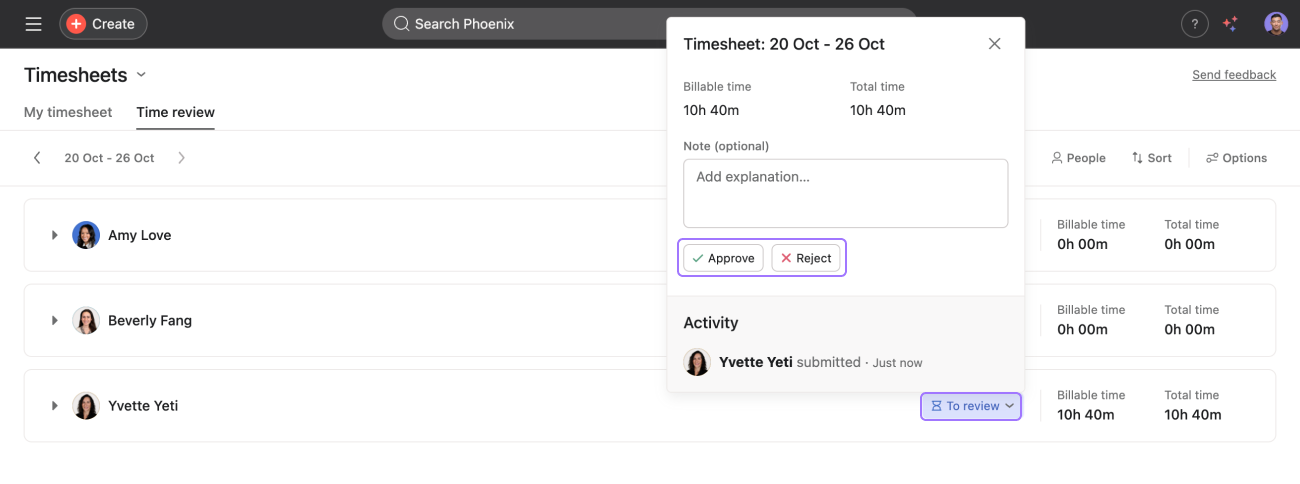

時間審查者可以核准或拒絕時程表。
注意
時間審查者可以點���已核准或已拒絕,然後在彈出式視窗中點選撤銷核准,即可撤銷核准。這將取決於系統管理主控台中的時間表核准流程設定。

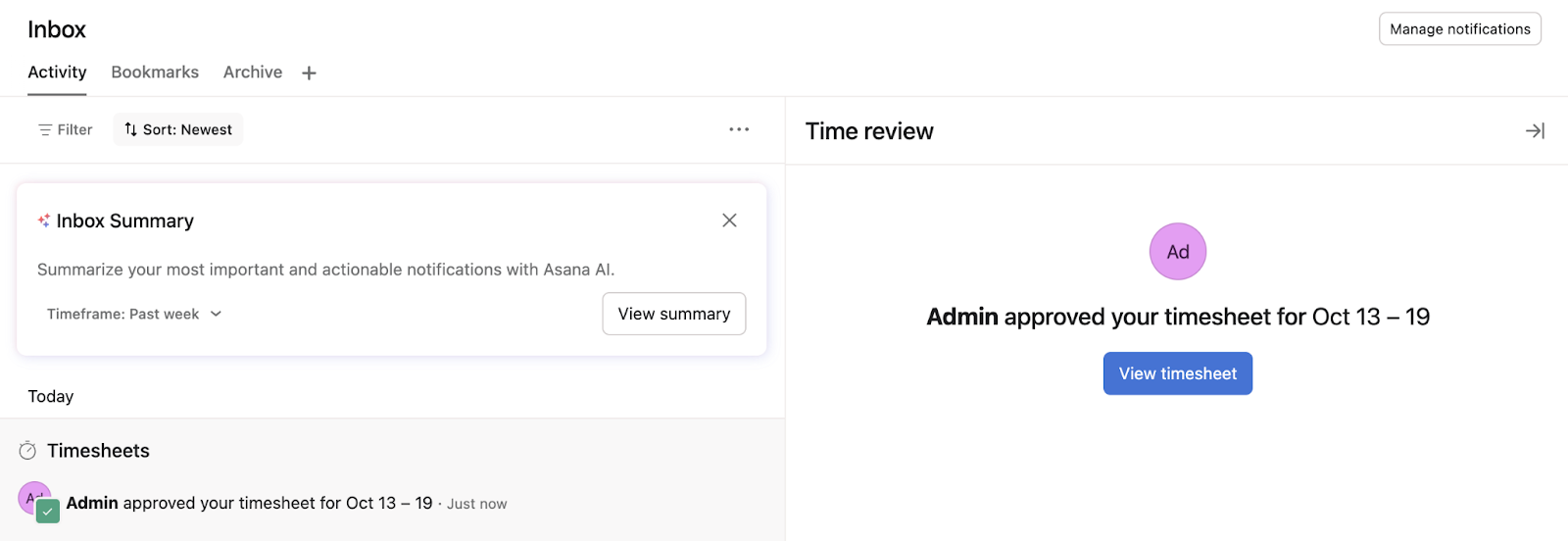

時間審查者和提交者使用者都會收到有關時程表狀態變更的通知。
時間審查者通知
提交者通知

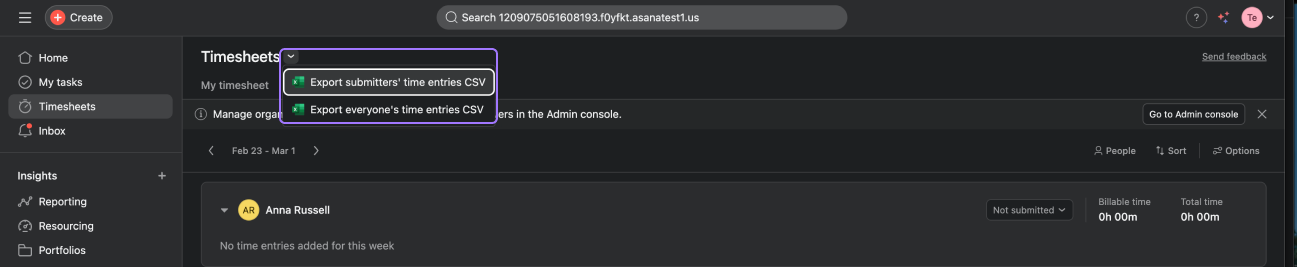

若要匯出時間紀錄:
匯出將顯示專案的可計費或不可計費時間。
時間審查者也可以從「時間審查」檢視中匯出。 從時間表檢視匯出時,您可以使用時間範圍選擇器,為您想要包含在 CSV 中的時間輸入選擇確切的時間範圍。
若要從此檢視中匯出:
透過專案預算,您可以規劃和預測預算。
您可以透過兩種方式存取專案預算:
注意
您必須是專案管理員才能存取專案預算。
進度列將顯示實際工作量與計劃工作量的比較,以及剩餘的金額。
使用者可以指定一個閾值,以便接收有關預算進度的通知。
若要啟用預算通知:
使用者可以在專案集層級檢視多個專案的預算,以便根據專案的預算類型瞭解成本或時間的彙總。
注意
只有擁有適當權限的人員才能查看成本彙總。
您可以透過小時或成本追蹤您的預算。您還可以在兩種衡量類型之間切換。
如果您已選擇成本作為您的衡量類型,則可以為參與專案的人員指定每小時費率。此費率也可以在其工作量規劃檢視中維護。
若要設定人員或預留位置的費率:
其他備註:
如果您是專案管理員,您可以將整個 Asana 團隊批量新增至專案,從而每次都能快速、一致地為專案配備人員,並使用正確、標準化的費率。
若要新增團隊至專案,請執行以下操作:
注意
無法批量新增超過 200 名成員的團隊,且在搜尋結果中會顯示為灰色。單一專案的人員不能超過 500 人。系統會阻止您新增超過此上限的團隊。
當您點選以新增所選團隊時,系統會擷取團隊目前成員資格的一次性快照 。它會將該團隊中的每個人分別新增至您的專案預算設定清單中。如果某人已經在專案清單中,或者他們是您選擇的多個團隊的成員,則他們只會出現一次。
注意
這不是動態同步。如果稍後將新人員新增至 Asana 團隊,他們將不會自動新增至此專案。您需要分別新增他們。
如果您的團隊在基於數字的自訂欄位中定義了費率,您可以直接匯入它們。
若要匯入費率:
注意
所有數字將自動四捨五入至小數點後兩位。如果欄位格式是百分比,則會轉換為數字。
為防止意外遺失資料,系統不會自動覆寫費率。相反,它將匯入所有費率,並要求您手動解決。
對於預估成本,您可以從兩個來源中選擇:工作量計劃或任務。
可在 Enterprise 版和 Enterprise+ 版層級上使用 。
隨著團隊成員被分配到專案中,您將能夠根據費率在工作量計劃檢視中查看成本明細。
每人的總成本將顯示在工作量計劃中,總和將顯示在專案預算中。
如果按任務的預估時間進行分配,這將直接與專案相關聯,以提供該專案的預算,無論是以小時還是成本,取決於您選擇的內容。
實際成本將使用提交時的時間追蹤或時間表中的實際時間計算。您可以按可計費或不可計費或所有時間來細分實際成本。這取決於您設定實際成本的方式。
成本資料旨在確保僅對適當的人員可編輯和可見。
請參閱我們關於使用時程表和預算附加元件進行報告的專門文章。
若要在系統管理主控台中存取時程表和資源設定:
您將看到以下設定:
超級管理員和系統管理員都可以檢視這些設定,但只有超級管理員可以編輯它們。如需這些權限的詳細資料,請參閱Asana 中的系統管理員和超級管理員角色。
系統管理員將能夠在系統管理主控台中設定時間紀錄是否可以標記為其網域的可計費項目。
為確保資料的準確性和完整性,時程表和預算附加元件會根據時程表的生命週期強制執行特定的編輯權限。隨著時程表從草稿移至已提交,最終獲得核准,編輯時間條目的能力變得更加受限。
系統管理員覆寫:無論其狀態如何,網域系統管理員和超級管理員都擁有檢視、編輯或刪除時間條目的無限制權限。這確保歷史記錄即使在核准後也可以更正。
如果時程表因其狀態而被鎖定,提交者和審查者可以使用「召回」動作來還原狀態並重新獲得編輯權限。
時程表狀態活動為確保透明度和當責,所有狀態變更 (包括提交、核准、拒絕和召回) 都會記錄在時程表狀態活動日誌中。
雖然網域管理員和超級管理員擁有編輯的覆寫功能,但他們無法自動查看每個使用者的個人時間表檢視。
注意
系統管理員和超級管理員只有在擁有指派的時程表和預算授權,並被指定為該使用者的時間審核者時,才能查看使用者的時程表。
注意
