O Cronograma está disponível nos planos Asana Starter, Advanced, Enterprise e Enterprise+, bem como nos planos Legacy Premium, Business e Legacy Enterprise.
Visite a nossa página de preços para obter mais informações.
Este artigo aborda os detalhes das configurações de dependências, ajustes de cronogramas, compartilhamento do cronograma dos projetos e exploração das opções de ajuste automático de datas das dependências, como manter, consumir ou ignorar as reservas de datas de conclusão.
Você pode definir as dependências diretamente no seu cronograma clicando no ícone do conector que aparece ao passar o cursor do mouse sobre uma tarefa, arrastando-o em seguida até outra tarefa.

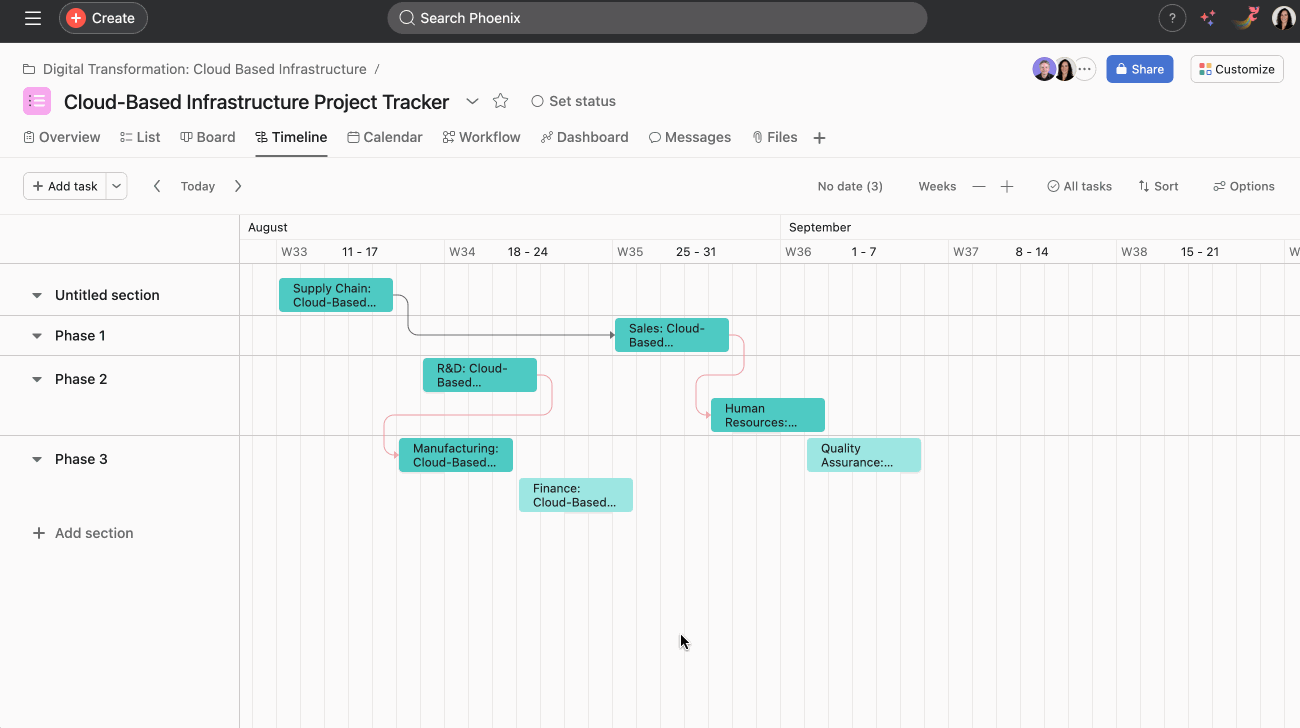

Se as tarefas do seu projeto forem dependentes de outras, elas aparecerão conectadas no seu cronograma.
Se não houver datas conflitantes, uma tarefa será conectada à tarefa da qual depende por meio de uma linha cinza no seu cronograma.
Se as tarefas dependentes se sobrepuserem no cronograma, por exemplo, se uma tarefa tiver data de início anterior à data de início de outra da qual dependa, uma linha de dependência vermelha aparece no cronograma para indicar um conflito em potencial.
Você pode ampliar o seu cronograma e visualizá-lo por horas, dias, semanas, meses, trimestres, semestres ou anos.
Todos os que tiverem acesso ao seu projeto terão acesso ao cronograma. Se você quiser compartilhar o cronograma com alguém da sua empresa, basta copiar o seu link e enviá-lo à pessoa quando o projeto for público. Outra opção é adicionar a pessoa como colaborador nas tarefas do seu projeto se as configurações de privacidade do projeto estiverem definidas como privado para os membros.
Há três opções diferentes de ajuste automático de datas das dependências.
Para acessar as diferentes opções de mudança de data, clique no menu suspenso ao lado do nome do seu projeto e selecione Gerenciar dependências, ou clique no ícone Configurações de dependência do projeto no seletor de datas.
Na visualização de cronograma, clique em Opções no canto superior direito e selecione Configurações de dependências do projeto. As opções são explicadas mais adiante.
Observe que os requisitos para que o reajuste automático das datas de conclusão funcione corretamente são os seguintes:
Na visualização de lista, você pode adicionar as colunas Bloqueada por e Bloqueando.
Selecione Manter intervalo para manter o intervalo de tempo entre as tarefas dependentes. Este processo também se conhece como ajuste temporal.
Você pode optar por manter um intervalo para todas as tarefas dependentes ou apenas para tarefas dependentes posteriores.
Manter o buffer para todas as tarefas dependentesTodas as tarefas na cadeia de dependências serão alteradas, incluindo a tarefa precedente. A data de conclusão da tarefa antecedente e da tarefa dependente será alterada em relação à data de conclusão da tarefa modificada.
A tarefa precedente não será movida, e apenas as tarefas subsequentes na cadeia de dependências serão alteradas.
Considere as três tarefas no exemplo de captura de tela fornecido. Para este exemplo, manteremos o buffer para todas as tarefas dependentes.
Escolher o local da festa está bloqueando Organizar o bufê, que por sua vez está bloqueando Enviar os convites.
Com o ajuste de datas de conclusão, mover a data de conclusão de Organizar o serviço de bufê em uma semana para 8 de junho significa que a data de conclusão de Enviar convites será alterada em uma semana para preservar a lacuna. A lacuna entre Escolher local da festa e Organizar serviço de bufê será alterada se a data de conclusão de Organizar serviço de bufê mudar.
Selecione Consumir a margem de segurança para consumir o tempo entre tarefas dependentes, a menos que haja um conflito. Isto também se conhece como ajuste de posição.
Ao absorver o intervalo existente entre duas tarefas dependentes, a data de conclusão de uma tarefa não vai variar em relação à data de conclusão da tarefa modificada.
Considere as três tarefas no exemplo de captura de tela fornecido.
Escolher o local da festa está bloqueando Organizar o bufê, que por sua vez está bloqueando Enviar os convites.
Com o ajuste de posição, mover a data de conclusão de Organizar o serviço de bufê para 7 de junho não terá impacto em nenhuma das outras tarefas, pois não causa um conflito de data de conclusão. Da mesma forma, o intervalo entre Organizar o bufê e Enviar os convites não é mantido: o intervalo de sete dias passa a ser de três dias.
Na segunda fase do exemplo, Organizar o serviço de bufê ainda está bloqueado por Escolher o local da festa. Adiantar a data de conclusão de Organizar o serviço de bufê para 31 de maio resultará em um conflito de datas de conclusão das dependências. Portanto, a data de conclusão de Escolher local da festa deve ser adiada para acomodar isso. A data de conclusão de Escolher local da festa é adiada em um dia para respeitar a dependência, e passa a ser 30 de maio.
Selecione Nenhum para ignorar o tempo entre tarefas dependentes, mesmo que haja um conflito. Com esta opção, o intervalo não será mantido nem absorvido. Os conflitos entre as datas de conclusão de tarefas dependentes também não serão considerados.
Considere as três tarefas no exemplo de captura de tela fornecido.
Escolher o local da festa está bloqueando Organizar o bufê, que por sua vez está bloqueando Enviar os convites.
Use os horários de trabalho para evitar automaticamente o agendamento de tarefas nos fins de semana ao alterar as datas de conclusão de tarefas dependentes.
Nota
Os cronogramas dos projetos afetarão as tarefas com dependências e os campos personalizados de temporizador.
Nota
Este artigo foi traduzido por IA.
Dar feedback sobre a tradução.

These cookies are strictly necessary to provide you with certain features. For example, these cookies allow you to access secure areas that require registration and set your privacy preferences. Because these cookies are essential to providing services to you, they cannot be disabled. You can set your browser to block or alert you about these cookies, but it may cause some parts of the site to not work.
Third party trackers collect information used for analytics and to personalize your experience with targeted ads. Under the Virginia Consumer Data Protection Act, you have the right to opt-out of the sale of your personal data to third parties. You also have the right to opt out of targeted advertising related processing. You may exercise your right to opt out of the sale of personal data and targeted advertising by using this toggle. If you opt out, we will not be able to offer you personalized ads and we will stop sharing your personal information with third parties. For more information please see our Privacy Statement.
These cookies allow us or our third-party analytics providers to collect information and statistics on use of our services by you and other visitors. This information helps us to improve our services and products for the benefit of you and others.
These cookies, provided by our third-party advertising partners, collect information about your browsing habits, as well as your preferences for various features and services. They also provide us with auditing, research, and reporting to know when advertising content has been displayed and how successful the content has been. This information allows us and our third-party advertising providers to display relevant advertising content.
These cookies provide enhanced functionality, providing chat support, allowing you to more easily complete forms, personalizing content to your preferences, and selecting your communications preferences. If you do not enable these cookies, or choose to disable them in the future, that could impact your ability to use certain features.
