瞭解 Command 中的週期

誰可以使用此功能?
Enterprise 版Enterprise+

如需詳細資訊,請前往定價頁面。

Command by Asana 中的週期是週期性期間,例如一週或兩週,可協助您的團隊瞭解工作進度以及接下來的後續發展。與傳統的衝刺不同,您無需手動填寫週期。您的團隊設定支援單的優先順序,而 Command 會根據團隊通常完成的工作量,將工作安排到週期中。

相關文章:

週期的運作方式

每個週期涵蓋一個固定的日期範圍,具體取決於您的團隊所選擇的週期長度。Command 會根據您團隊的近期進度,決定每個週期適合的工作量,並依優先順序將已規劃的票證填入即將開始的週期。

每個週期都有一個標題,顯示其名稱和日期範圍。在一個週期內,票證會先按階段再按優先順序列出,因此最接近完成的工作會顯示在頂端:

  • 審閱中:工作已完成,且正在進行程式碼審閱。
  • 進行中:人員或程式碼代理程式正在處理中。
  • 尚未開始:已為週期規劃,但尚未接手。

隨著支援單的完成,其餘的工作會向前推進,而 Command 會更新哪些支援單屬於每個週期。

週期與衝刺的比較

如果您的團隊習慣使用衝刺,週期就會感覺很熟悉,但有幾個重要的差異:



衝刺

Command 中的週期

固定長度

是

可以,您可以選擇長度

填寫疊代內容

團隊估算支援單,並承諾完成一定數量的工作

Command 會根據您團隊最近的速度來填滿每個週期

估算

每張支援單的故事點或大小

不需要

變更計劃

在下一次衝刺中重新規劃

隨時重新排序工作單,週期會自動更新

未完成的工作

在規劃期間移至下一個衝刺

自動移至即將開始的週期

由於 Command 會為您規劃週期,您的團隊就能減少花費在評估工作量和承諾工作上的時間,而將更多時間用於決定最重要的事務。

設定週期長度

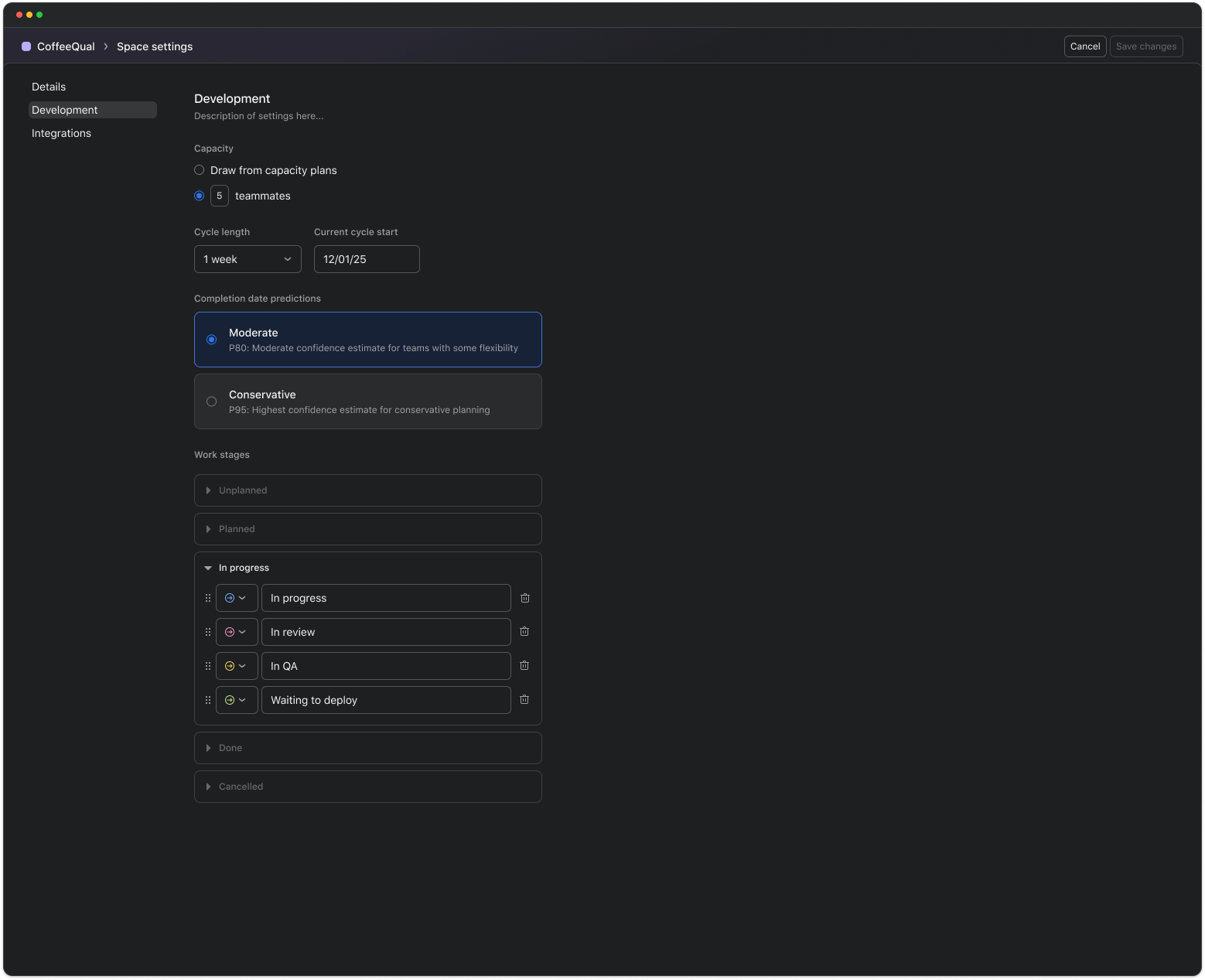

週期長度是在空間層級設定的。若要設定或調整週期長度,請開啟您的空間設定,找到週期設定,選擇週期長度,然後儲存變更。

在週期中規劃工作並為其排定優先順序

您團隊的主要規劃工作是設定優先事項。若要變更週期中已規劃的內容:

  • 重新排序票證。將票證向上拖曳即可將其移至較早的週期,或向下拖曳即可將其移至較晚的週期。Command 會重新計算哪些支援單適合每個週期。
  • 新增或移除工作。從待辦項目中規劃新支援單,或將支援單移出計劃。即將開始的週期會進行調整以相符。

您無法直接將支援單指派至特定週期。相反地,其在優先順序中的位置以及您團隊的進度決定了它最終的歸屬。若要查看特定票證或發佈應何時完成,請查看其預測。在瞭解 Command 中的預測中深入瞭解。

若要專注於一個週期,請選擇其標題以收闔或展開。摺疊的週期會隱藏其票證,但仍會顯示其名稱和日期範圍。

在團隊慣例中使用週期

當團隊例行活動專注於推展工作時,週期就能發揮最佳作用:

  • 站立會議:審查目前週期中處於「審查中」和「進行中」的支援單。每個工作單都會顯示其在階段中的時間,且會特別標示出所需時間比平常長得多的工作單,因此請先專注於這些工作單。
  • 規劃:與其估算並填滿衝刺,不如審查優先順序並加以調整。檢查發佈的預測,瞭解其是否仍進展順利。
  • 回顧:在週期結束時,查看花費時間比平時長得多的支援單,並討論哪些因素拖慢了它們的進度。
Note icon注意

This article has been AI-translated.

Send translation feedback.
