포트폴리오 및 프로젝트 워크로드는 Asana Advanced, Enterprise, Enterprise+ 플랜뿐만 아니라 기존의 비즈니스, Legacy Enterprise 플랜에서도 이용하실 수 있습니다.
자세한 내용은 요금 페이지 를 참조하세요.
워크로드 기능을 사용하면 한 곳에서 팀의 작업 수용량을 한눈에 파악하고 여러 프로젝트에 걸쳐 팀이 작업하고 있는 업무를 자세히 살펴볼 수 있습니다.
작업 수 또는 작업량 지표를 기준으로 업무량을 확인할 수 있습니다. 또한, 업무가 과도하게 몰린 팀원을 빠르게 확인할 수 있도록 각 팀원의 작업 수용량을 설정할 수 있습니다.

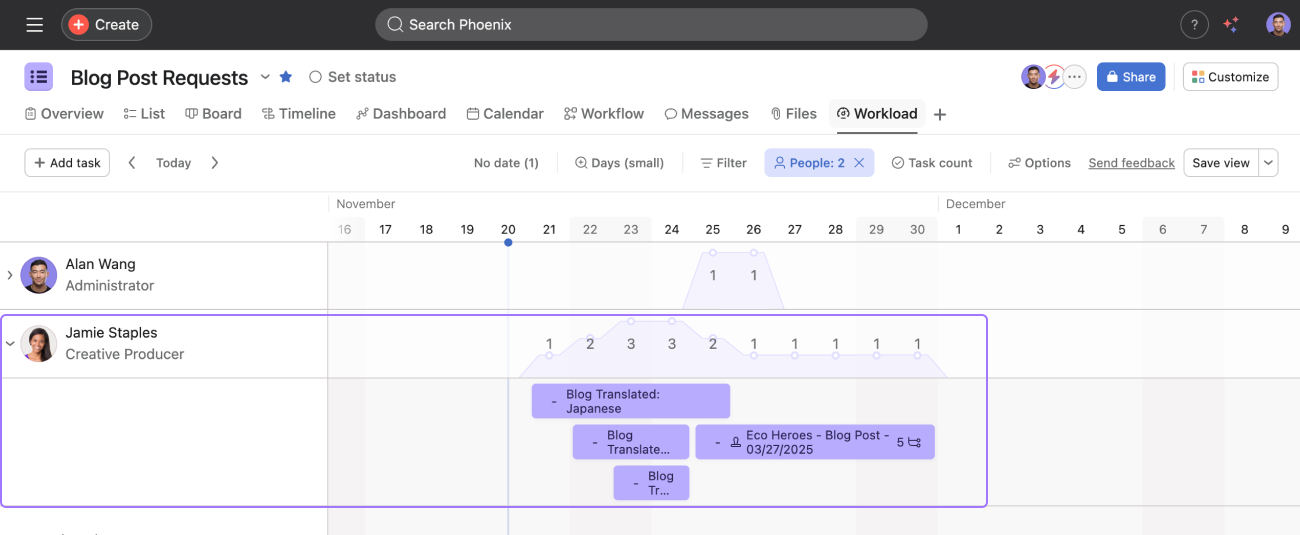

프로젝트 헤더에서 + 버튼을 클릭하고 워크로드를 클릭하여 프로젝트에 워크로드 탭을 추가합니다.

사이드바에서 포트폴리오를 클릭하고 포트폴리오를 선택한 다음 워크로드 탭으로 이동합니다.

사용자 목록에는 포트폴리오에 속한 프로젝트에서 작업이 배정된 사용자가 표시됩니다.
메모
팀 포트폴리오를 생성하여 여러 프로젝트에서 팀이 수행하는 업무를 확인할 수 있습니다. 여러 팀의 포트폴리오를 생성하면 여러 팀에서 공유하는 중요한 프로젝트를 확인할 수 있습니다.
우선순위를 바탕으로 사용자 지정 필드를 설정하면 작업의 중요도를 파악할 수 있습니다.

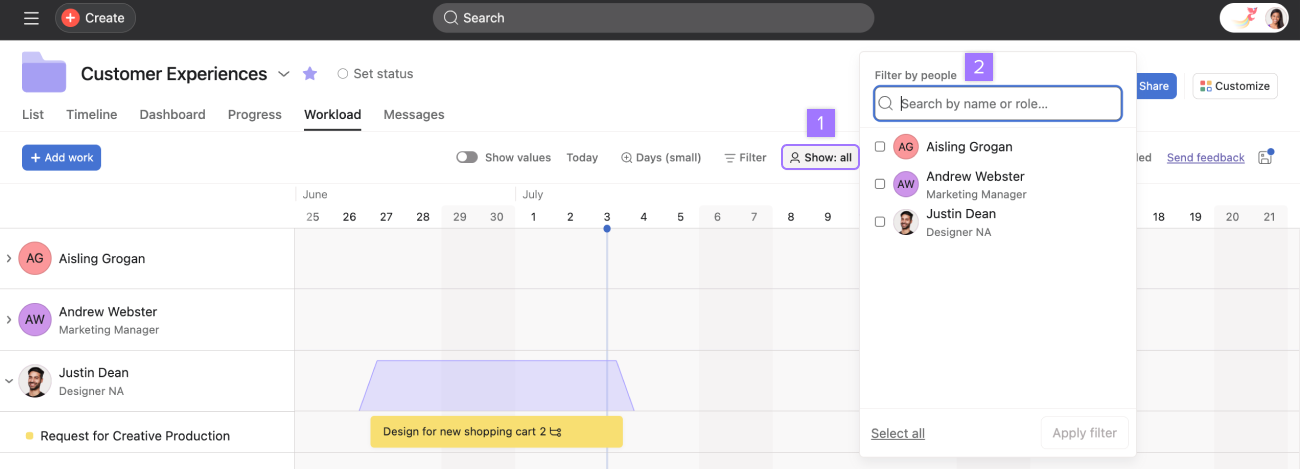

표시 버튼을 클릭하여 역할 및 사용자별로 워크로드 보기를 필터링할 수 있습니다.

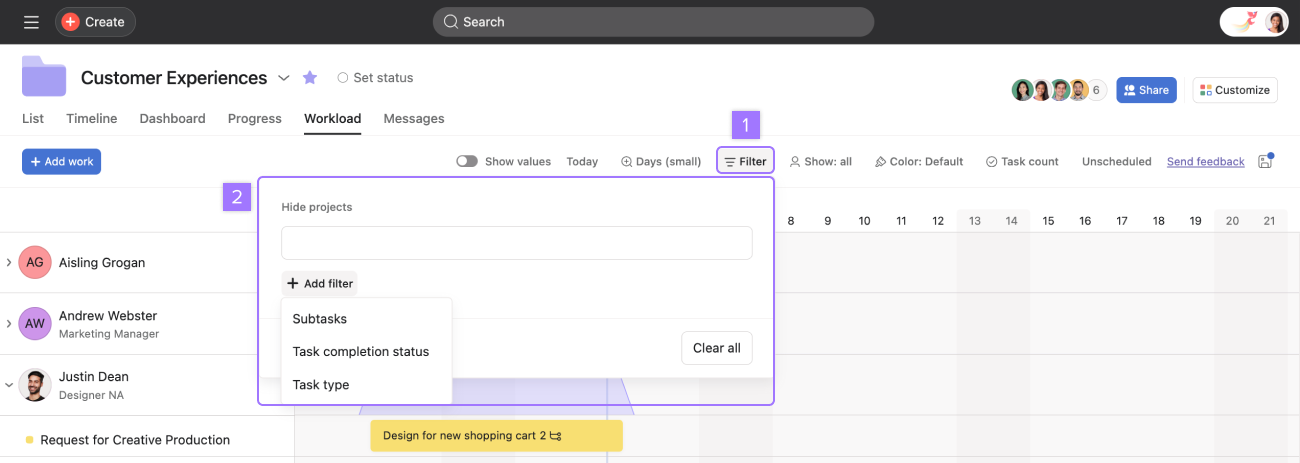

필터 버튼을 클릭하여 특정 프로젝트를 숨기고, 하위 작업을 표시하거나 숨기고, 완료된 작업이나 미완료 작업을 표시하고, 작업, 마일스톤 또는 승인을 표시합니다.
전체 워크로드는 Asana Enterprise 및 Enterprise+ 플랜뿐만 아니라 기존 플랜인 Legacy Enterprise 플랜에서도 사용할 수 있습니다. 자세한 내용은 요금 페이지 를 참조하세요.
유니버설 워크로드를 사용하면 모든 프로젝트의 작업 및 하위 작업에서 데이터를 워크로드 보기로 가져와 팀의 전체 작업 수용량을 볼 수 있습니다. 작업 수용량 추세선이 표시되려면 작업과 하위 작업이 배정되어 있고, 마감일이 있으며, 프로젝트에 속해 있어야 합니다.
메모
워크로드 보기의 오른쪽 상단에 있는 공유 버튼을 클릭하여 범용 워크로드를 공유합니다. 워크로드 보기를 보는 사람은 작업을 볼 수 있는 권한이 있어야 합니다. 그렇지 않으면 작업이 워크로드 보기에 표시되지 않습니다.
워크로드 보기에서 필터를 클릭합니다. 다음 중에서 선택합니다.
Asana Enterprise 및 Enterprise+ 플랜에서 사용하실 수 있습니다 .

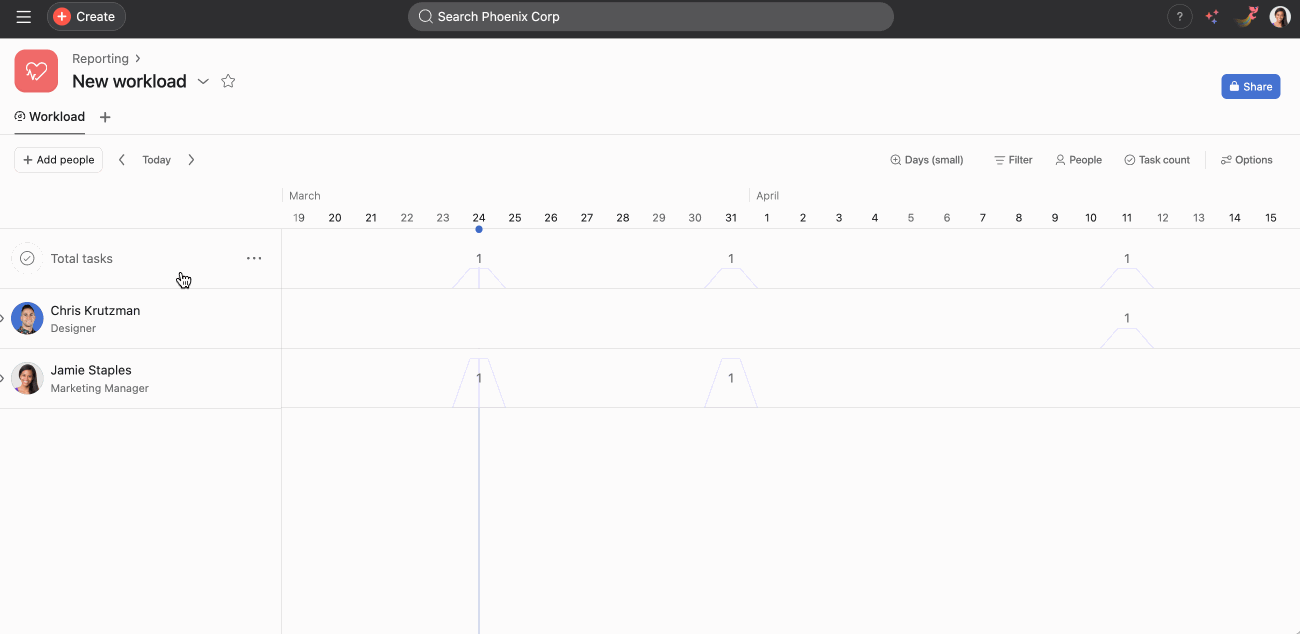

총 값을 표시하려면 옵션 을 클릭하고 레이아웃 옵션 을 선택한 다음 총 값 표시 를 켭니다.
전체 워크로드는 저장된 보기를 새 탭으로 생성하는 것을 지원합니다. 저장된 보기에 대한 자세한 내용은 프로젝트 사용자 지정 및 보기 에 대한 이 문서를 참조하세요.

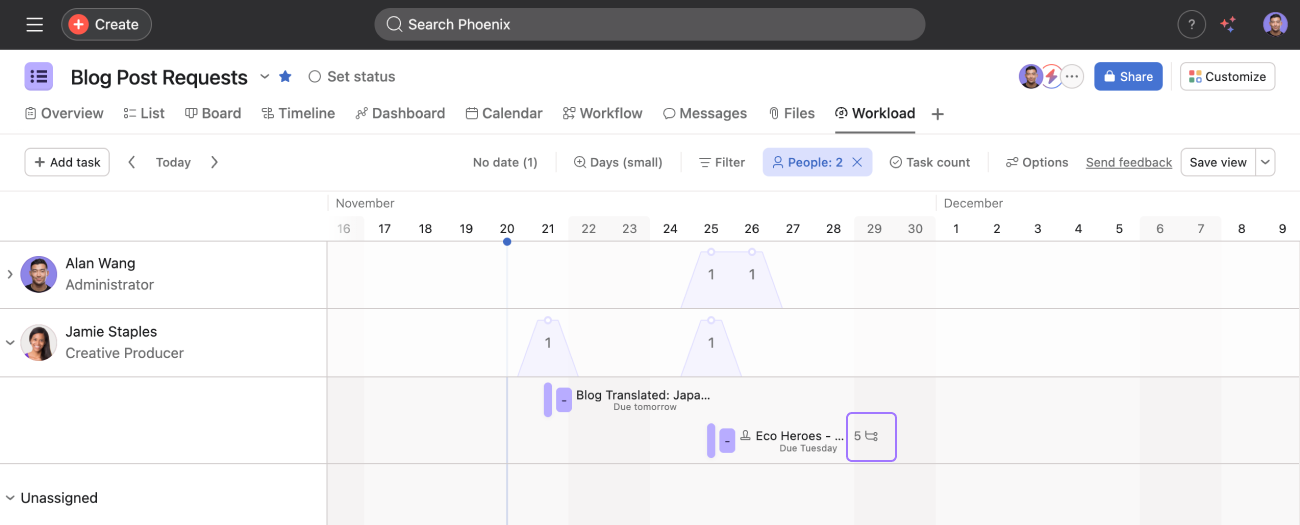

워크로드를 사용하여 팀원들의 작업량을 확인하고 편집할 수 있습니다. 시간, 포인트 또는 백분율을 작업량으로 사용하세요.
시간이나 포인트를 작업량으로 선택하면 분산된 날짜에 균등하게 나뉩니다. 작업을 완료하는 데 하루 이상이 소요되는 경우 작업량은 평일에 균등하게 나뉩니다. 작업이 금요일부터 그다음 주 월요일까지 진행된다면 금요일에 5시간, 월요일에 5시간이 할당됩니다.
특정 작업에 소요되는 시간의 비율을 결정하고 필요한 만큼 며칠에 걸쳐 분배합니다. 일주일 동안 50%의 시간을 작업에 할애할 계획이라면, 해당 작업은 일주일 내내 50%의 시간을 차지하게 됩니다.
메모
완료된 작업에 하루 이상이 소요되는 작업을 나타내려면 시작일을 사용하세요.
필요하지 않은 한 주말에는 작업량이 분산되지 않습니다. 시작일이 월요일이고 마감일이 일요일인 10시간 작업이 있는 경우, 평일에는 하루 2시간이 소요됩니다. 그러나 작업의 시작일이 토요일이고 마감일이 일요일인 경우 하루에 5시간이 소요됩니다.

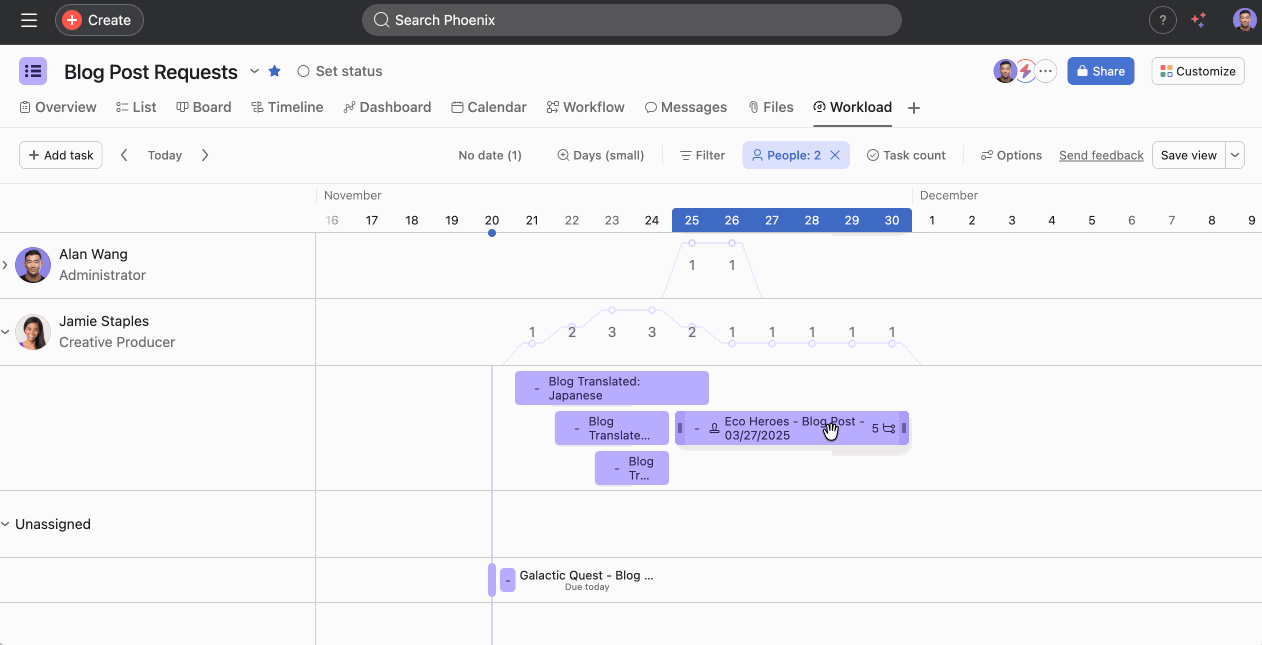

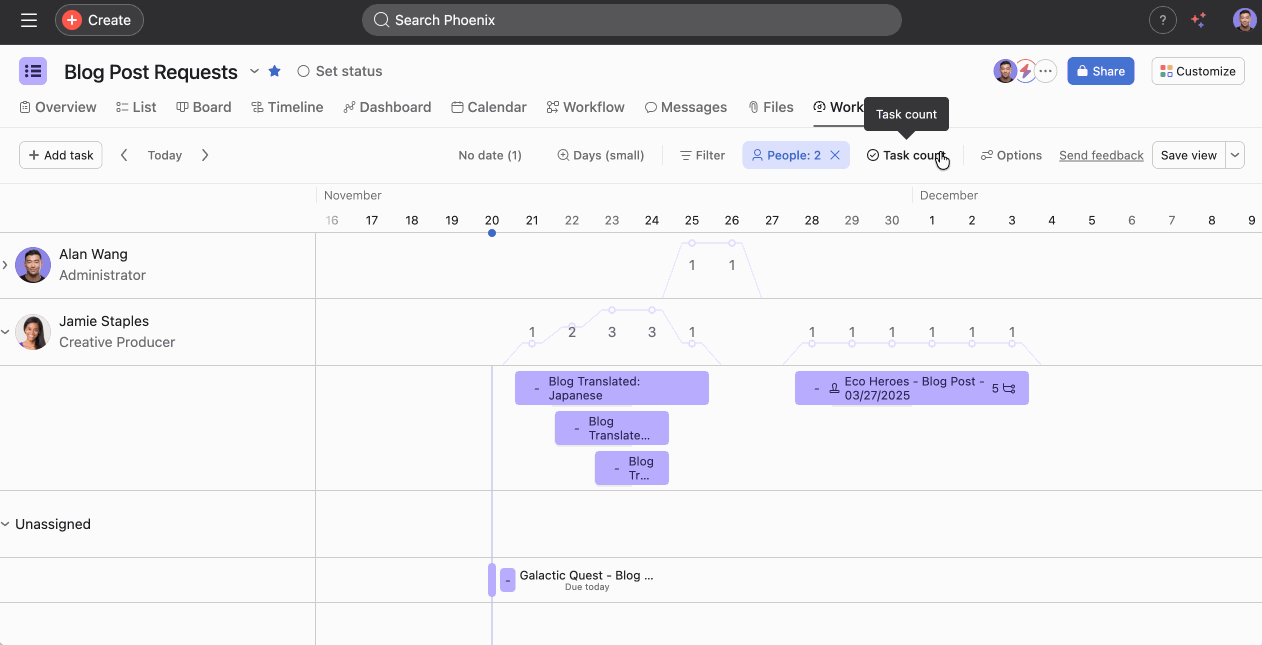

개인별 차트에 마우스 커서를 올려놓으면 특정 날짜의 작업 수를 확인할 수 있습니다.
메모

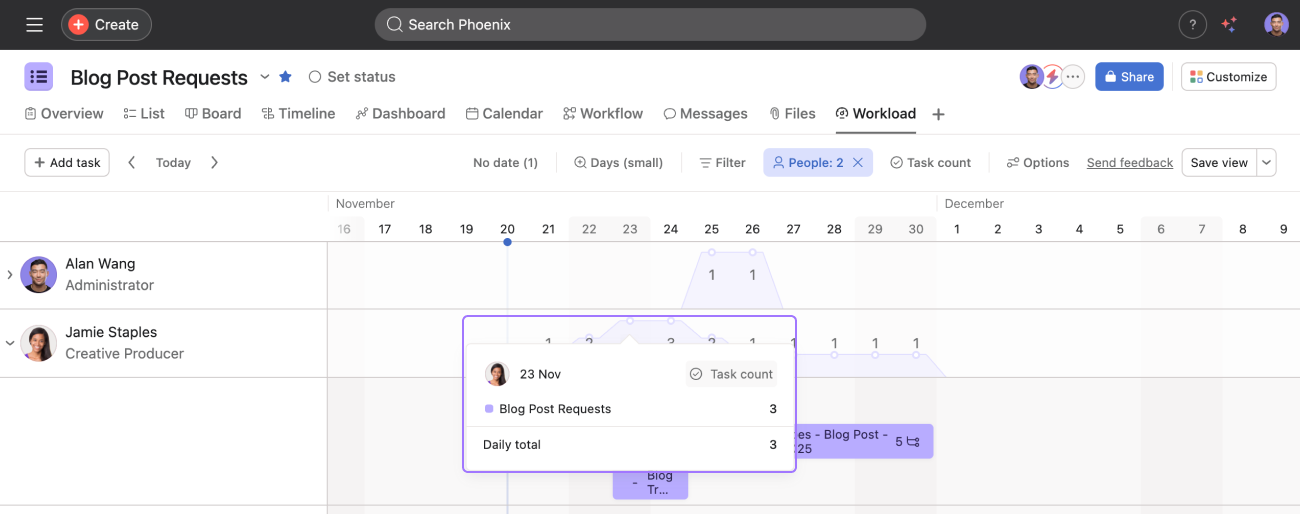

특정 날짜의 열 헤더에 마우스 커서를 올려놓으면 해당 날짜에 여러 팀원에게 배정된 총 작업 수를 확인할 수 있습니다. 사용자의 이름에 마우스 커서를 올려놓으면 총 작업 수나 작업량 지표를 확인할 수 있습니다.
캐럿 기호(^)를 클릭하면 상세 보기에 개인별 프로젝트와 작업이 표시됩니다.
메모
프로젝트 이름을 클릭하여 프로젝트 상태 모달을 열 수 있습니다.
작업을 끌어다 놓아 일정을 변경하거나 프로젝트 내의 다른 사람에게 작업을 재배정할 수 있습니다.
메모
다중 선택으로 일정을 한꺼번에 조정하는 방법:
Command/Control키를 누른 채로 일정을 변경하거나 재배정할 모든작업을 클릭합니다.

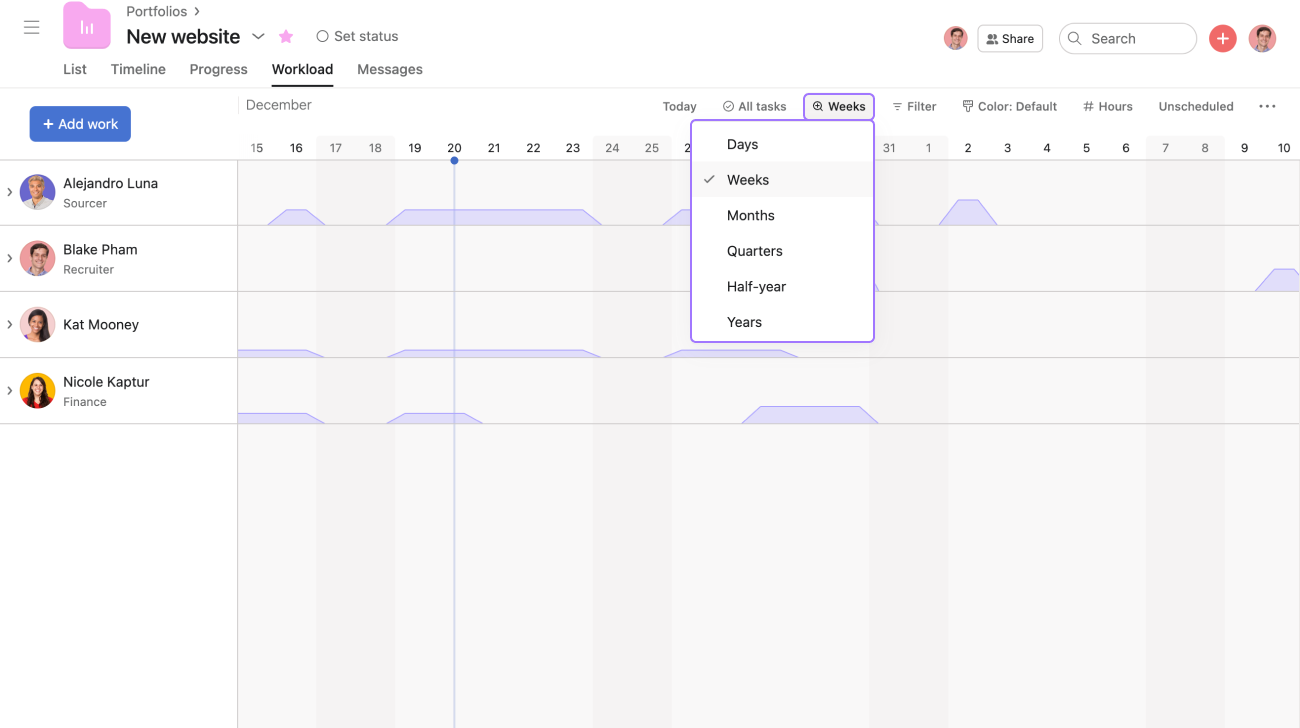

확대 및 축소 버튼을 클릭하여 일, 주, 월, 분기, 반기, 년 중에서 원하는 옵션을 선택합니다. 오늘 을 클릭하면 오늘 날짜로 되돌아갑니다.
메모
확대 및 축소를 사용하여 업무 계획과 모니터링 기간에 따라 보기를 조정하세요.
워크로드에서 바로 특정 작업에 포함된 하위 작업 수를 확인할 수 있습니다.
하위 작업 수는 드릴다운 보기의 워크로드에 기재된 작업 이름 바로 옆에 표시됩니다.

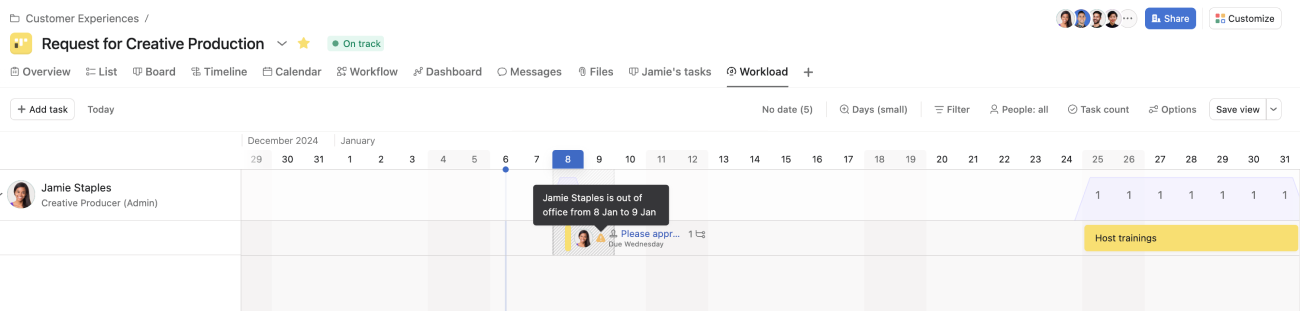

워크로드 및 작업 수용량 계획에서 동료의 다음 휴가를 확인할 수 있습니다. 이 기간 동안에도 작업이 배정될 수 있지만, 충돌은 설명이 있는 작은 경고 표시로 표시됩니다. Asana 사용자는 프로필 설정을 통해 부재중 정보를 관리할 수 있습니다.
위의 예시에서 음영 처리된 영역에 주목하세요. Jamie는 1월 8일부터 1월 9일까지 휴가 중이며, 1월 8일에 마감되는 작업이 이 기간과 충돌합니다.
더 알아보고 싶으신가요? Asana 워크로드의 모든 기능을 확인하세요.
메모
업무량 관리에 대해 궁금한 점이 있으신가요? 커뮤니티에 문의하세요.
메모
