Rencana kapasitas memberi pemimpin kemampuan untuk mengoptimalkan keputusan sumber daya dengan memvisualisasikan kepegawaian proyek dalam jangka waktu yang lama. Tidak seperti beban kerja, yang mengelola penugasan tugas, rencana kapasitas memungkinkan Anda untuk mengalokasikan individu ke seluruh proyek dan mendapatkan tampilan umum tentang penempatan pegawai di seluruh aliran kerja.
Perhatikan bahwa rencana kapasitas dan beban kerja tidak terhubung saat ini. Seorang kolega mungkin dialokasikan ke proyek dalam rencana kapasitas, tetapi belum memiliki tugas yang diberikan kepadanya, atau sebaliknya.
Fitur perencanaan kapasitas tersedia di tingkat Asana Enterprise dan Enterprise+, serta tingkat lama Legacy Enterprise.
Untuk menyiapkan rencana kapasitas, buka Sumber Daya di bagian Wawasan pada bilah sisi. Buka tab Rencana kapasitas dan klik + Buat.

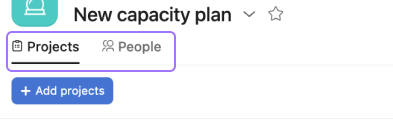

Saat membuat rencana kapasitas, Anda akan melihat dua tab; Proyek dan Orang.
Anda dapat menambahkan proyek atau seluruh portofolio dari tab proyek. Jika Anda menambahkan portofolio, semua proyek dari portofolio tersebut akan ditambahkan ke rencana kapasitas, dan terus diperbarui jika proyek ditambahkan atau dihapus dari portofolio.
Klik tombol +Tambahkan proyek untuk mulai menambahkan proyek atau portofolio. Untuk mengatur staf tim di seluruh proyek, tambahkan nama atau email orang yang ingin Anda tugaskan untuk setiap proyek.
Anda dapat menambahkan tim dari tab orang dengan mengklik tombol + Tambahkan orang di sudut kiri atas dan memilih rekan tim yang ingin Anda tugaskan ke proyek.
Selanjutnya, tambahkan tim Anda dengan mengklik tombol + Tambahkan orang di sudut kiri atas dan memilih rekan tim yang ingin Anda tugaskan ke proyek.
Setelah menambahkan tim, saatnya mengalokasikan sumber daya. Kelola tim Anda di berbagai proyek dengan mengeklik gambar profil mereka di rencana kapasitas dan memilih + Tambahkan proyek untuk mengalokasikan. Tambahkan proyek yang sedang dikerjakan orang saat ini dan akan dikerjakan di masa mendatang untuk mendapatkan ikhtisar jangka panjang tentang kapasitas tim Anda.
Jika rekan kerja sudah memiliki proyek yang dialokasikan kepadanya dalam rencana kapasitas lain (atau di tab lain), bahkan oleh orang lain, Anda akan tetap melihat alokasi tersebut. Ini mengasumsikan Anda memiliki izin untuk melihat proyek yang terlibat, berdasarkan pengaturan privasi proyek.

Perencanaan kapasitas tingkat portofolio memberikan tampilan komprehensif tentang total upaya di semua proyek dalam portofolio Anda dengan menampilkan statistik ringkasan di bagian atas tab proyek rencana kapasitas. Dengan ini, Anda dapat melihat total upaya (diukur dalam jam, bulan orang, atau unit lainnya) di semua proyek dalam portofolio Anda.
Agregasi kapasitas tingkat portofolio muncul sebagai baris ringkasan di bagian atas tab proyek rencana kapasitas.
Baris ringkasan ini memungkinkan manajer portofolio dan pemimpin tim untuk:
Untuk membuat alokasi, cukup klik di tempat yang ingin Anda tambahkan. Ini akan otomatis membuat alokasi yang sesuai dengan tingkat zoom waktu (hari, minggu, bulan).
Anda dapat memperpanjang atau memperpendek alokasi ini dengan menarik salah satu ujung ke tanggal yang diinginkan. Anda dapat menyeret seluruh alokasi saat rencana berubah.
Anda dapat memindahkan dan menghapus alokasi secara massal dengan menahan tombol Ctrl atau Command, memilih alokasi, dan menyeret semuanya sekaligus atau menekan tombol hapus.
Contoh di bawah ini menunjukkan cara memindahkan, mengalokasikan ulang, dan menghapus alokasi secara massal.

Beberapa orang dapat dialokasikan ke satu proyek sekaligus dari tab Proyek. Anda dapat melihat semua orang yang ditugaskan pada proyek dengan mengklik ikon tiga titik di samping nama proyek dan mengklik Lihat detail proyek.
Lihat gif di bawah ini untuk mengetahui cara membuka detail proyek dengan cepat tanpa meninggalkan rencana kapasitas.

Anda dapat memindahkan semua alokasi di proyek secara massal dari satu pengguna ke pengguna lainnya menggunakan Transfer alokasi. Klik ikon 3 titik di samping nama proyek, pilih Transfer alokasi, dan ketik nama pengguna yang harus dialokasikan pekerjaan. Lihat gambar di bawah ini untuk detail selengkapnya.
Dari tab orang, Anda dapat dengan cepat memfilter Rekan tim tertentu menurut nama atau jabatan. Jika ingin melihat beban kerja anggota tim TI saja, ketik TI dan klik Pilih semua.
Anda dapat memfilter daftar orang dalam rencana kapasitas menggunakan bidang kustom pada pengguna. Ini membantu Anda fokus pada kelompok orang tertentu berdasarkan atribut seperti peran, keterampilan, tim, atau lokasi saat mengalokasikan pekerjaan.
Perhatikan bahwa jabatan dikelola melalui Konsol Admin. Tergantung pada pengaturan organisasi, jabatan juga dapat dikelola oleh setiap individu.
Admin dapat mengedit jabatan langsung dari tab Orang . Klik ikon tiga titik di samping nama orang tersebut dan klik Edit profil. Dari sana, admin dapat mengubah jabatan.
Anda dapat menggunakan filter untuk menyembunyikan proyek tertentu, baik dari tab Proyek maupun Orang dalam rencana kapasitas.
Dari tab Proyek, pilih Filter. Selanjutnya, pilih untuk menyembunyikan proyek tertentu atau klik Tambahkan filter dan pilih kriteria tertentu seperti bidang kustom, status proyek, atau tenggat proyek. Anda dapat menggunakan filter untuk melihat proyek yang statusnya Berisiko saja, misalnya, yang tenggatnya dalam 3 bulan ke depan.

Dengan cara yang sama, Anda dapat memilih untuk memfilter proyek tertentu saja atau proyek yang sesuai dengan kriteria tertentu dari tab Orang. Dari tab Orang, klik Filter dan pilih kriteria filter Anda.

Rencana kapasitas mendukung pembuatan tampilan tersimpan sebagai tab baru. Lihat artikel tentang kustomisasi dan tampilan proyek ini untuk informasi selengkapnya tentang tampilan tersimpan.

Anda dapat menghapus alokasi dengan memilih alokasi dan menekan tombol hapus atau mengklik kanan pada alokasi tersebut.
Anda dapat membuat duplikat alokasi dengan mengklik kanan pada alokasi dan memilih Buat duplikat alokasi.
Tersedia di Asana tingkat Enterprise dan Enterprise+.
Placeholder memungkinkan Anda untuk menyimpan kapasitas untuk pekerjaan mendatang tanpa langsung menugaskan individu tertentu. Dengan memasukkan placeholder, tim dapat memperkirakan beban kerja secara lebih akurat, menghindari pemesanan berlebih, dan memastikan distribusi tugas yang adil di antara anggota tim.
Untuk membuat placeholder:
Catatan
Untuk menghindari kebingungan saat nama placeholder digunakan di beberapa tim (misalnya, "Manajer Proyek"), setiap placeholder harus ditetapkan ke tim tertentu.
Anda juga dapat membuat placeholder dari tab Orang pada rencana kapasitas Anda.
Setelah Anda tahu siapa yang akan mengerjakan sumber daya placeholder, klik ikon tiga titik di samping placeholder, pilih Transfer alokasi, dan ketik nama orang yang akan menerima alokasi yang ditransfer.
Saat merencanakan proyek, tentukan cara Anda ingin mengukur kapasitas. Anda dapat memilih antara alokasi Persen, Perkiraan jam, atau jumlah Proyek atau Orang sederhana. Sebaiknya konsisten dengan opsi apa pun yang paling cocok untuk tim Anda.

Alokasi persentase adalah cara paling umum dan mudah untuk mengukur di mana orang menghabiskan waktu mereka tanpa harus khawatir tentang menghitung jam.

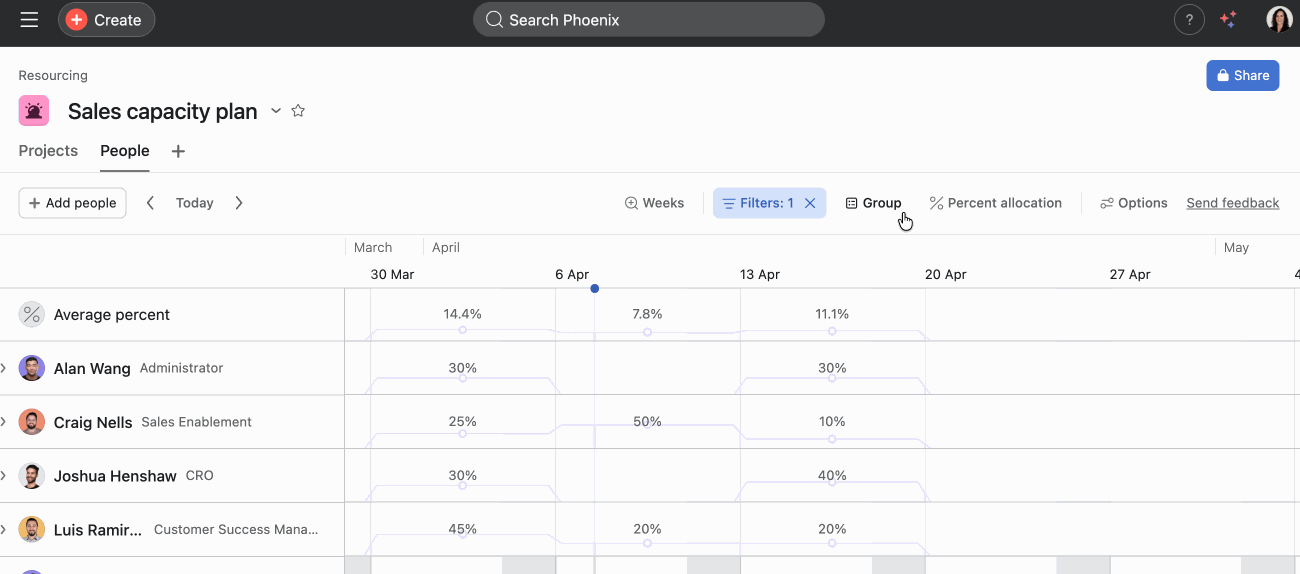

Pada contoh di bawah ini, Alan harus mencurahkan 90% waktunya untuk proyek Perombakan Sistem Global. Beverly mengerjakan dua proyek yang tanggalnya tumpang tindih, dan harus menghabiskan 80% waktunya untuk masing-masing proyek. Karena dia akan melampaui kapasitasnya dalam seminggu, kapasitasnya ditampilkan dengan warna merah, yang memberinya, timnya, atau manajernya pemberitahuan untuk mengubah keadaan atau meminta bantuan tambahan untuk waktu ini.

Jumlah orang atau proyek hanya menunjukkan jumlah total proyek yang dikerjakan seseorang selama waktu yang dipilih atau jumlah orang yang mengerjakan proyek tertentu. Dalam contoh tersebut, kita dapat melihat bahwa Alan mengerjakan satu proyek selama beberapa minggu, dan dua proyek sekaligus pada minggu-minggu lainnya.

Perkiraan jam paling sesuai jika Anda merencanakan proyek secara tepat hingga jam tertentu dan ingin membuat alokasi terhadap perkiraan ini. Perkiraan jam cenderung paling mudah saat Anda merencanakan minggu demi minggu karena bulan memiliki jumlah hari kerja yang bervariasi.

Jika Anda menggunakan alokasi Persen atau Perkiraan jam, Anda dapat menyesuaikan kapasitas untuk setiap individu di menu. Anda dapat membuat kapasitas semua orang sama atau menyesuaikan setiap individu secara manual. Untuk estimasi jam, ini berlaku untuk kapasitas mingguan.
Mengalokasikan orang ke proyek menggunakan perencanaan kapasitas tidak memberi tahu mereka - pengguna tidak mendapatkan pemberitahuan kotak masuk atau email jika mereka telah dialokasikan ke proyek. Ini ideal untuk perencanaan di awal karena Anda dapat membuat perubahan, mencoba berbagai hal, dan bahkan memulai dari awal - semuanya tanpa membingungkan tim dengan pemberitahuan atau tugas hingga Anda siap membagikannya.
Saat seseorang dialokasikan ke proyek, alokasi tersebut ada di proyek dan tidak khusus untuk satu rencana kapasitas pun.
Misalnya, ini berarti jika ada rencana kapasitas di mana Alan dialokasikan ke proyek Perombakan Sistem Global, dan seorang kolega membuat rencana kapasitas lain di mana dia menambahkan Alan, dia akan melihat bahwa Alan dialokasikan ke proyek Perombakan Sistem Global untuk tanggal tertentu. Ini mengasumsikan bahwa kolega memiliki izin untuk melihat proyek tersebut.
Anda dapat memperbarui data rencana kapasitas atau mengekspor data dari Asana dengan API kami. Untuk memahami cara kerja API, penting untuk memahami cara kerja rencana kapasitas dan alokasi. Alokasi memungkinkan Asana untuk melacak dan menampilkan berapa banyak waktu yang dialokasikan setiap pengguna untuk berbagai proyek. Misalnya, jika Sam ditugaskan untuk Proyek A selama 50 jam di bulan September dan 40 jam di bulan Oktober, itu akan menjadi dua alokasi. Ini ditampilkan dalam rencana kapasitas sebagai dua bilah berwarna.
Setiap kali rencana kapasitas dimuat, Asana menanyakan API Alokasi untuk menarik semua alokasi yang relevan untuk pengguna atau proyek tersebut, dan Anda dapat melakukan hal yang sama dengan API kami. Alokasi ada di tingkat domain, dan rencana kapasitas bertindak sebagai tampilan yang difilter untuk menyajikan data ini. Misalnya, jika Anda menambahkan anggota tim ke rencana kapasitas, semua alokasi mereka yang ada di berbagai proyek akan diambil dan ditampilkan secara otomatis.
Setiap pembaruan yang dilakukan pada alokasi pengguna—baik itu menyesuaikan waktu untuk proyek atau memindahkannya ke orang lain—akan segera tercermin dalam semua rencana kapasitas yang mereka ikuti. Ini memastikan bahwa rencana kapasitas selalu menampilkan distribusi sumber daya terbaru.
Anda dapat menggunakan API Alokasi untuk mengekspor data dan memuatnya ke alat pelaporan apa pun yang Anda gunakan (Tableau, Power BI, dll.) untuk kebutuhan pelaporan yang lebih canggih.
Catatan
